大型プロジェクト

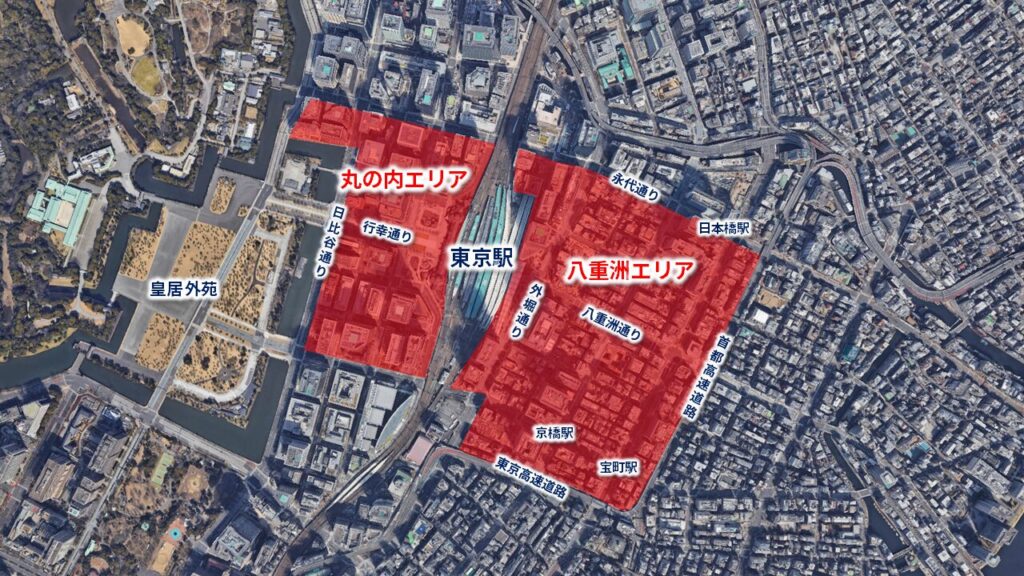

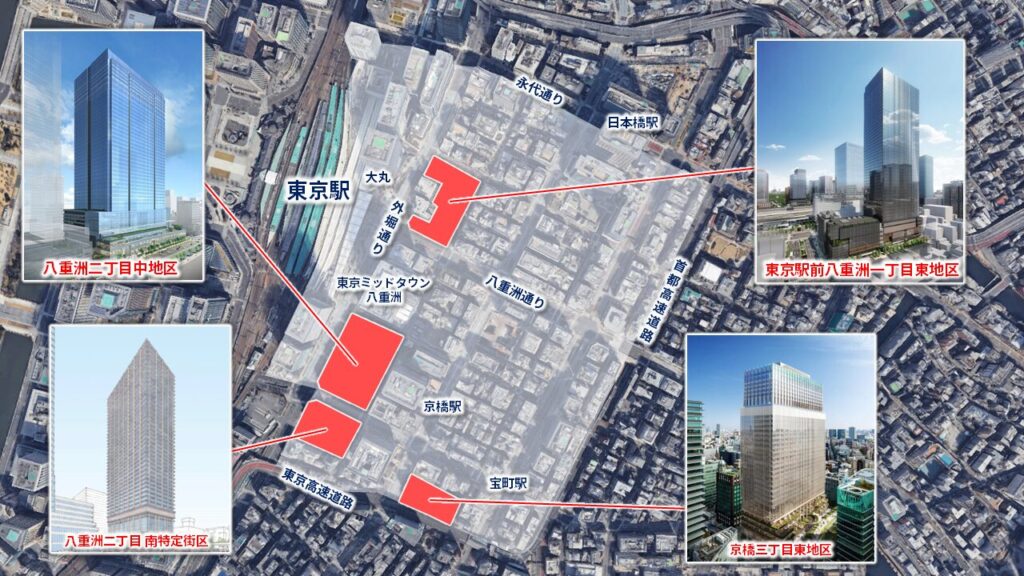

東京駅周辺の大型再開発

東京駅周辺

東京駅周辺はすでに多くの高層ビルが建ち並んでいますが、2020年代後半以降も再開発が予定されています。

2024年以降に竣工する大型再開発

プロジェクト名延床面積建物着工(予定)建物竣工(予定)
TODA BUILDING約94,813㎡2021年8月2024年9月
東京駅前八重洲一丁目東B地区再開発約225,063㎡2021年10月2025年7月
日本橋一丁目中地区再開発(C街区)約374,003㎡2021年12月2026年3月
TOKYO TORCH(B棟:Torch Tower)約553,000㎡2023年9月2028年3月
八重洲二丁目中地区再開発約388,561㎡2023年12月2029年1月
住友不動産IHI八重洲2丁目開発約135,200㎡(2023年度)(2028年度)
内幸町一丁目街区南地区再開発(A棟)約287,000㎡2024年3月2027年3月
内幸町一丁目街区中地区セントラルタワー約361,000㎡2024年7月2029年2月
八重洲一丁目北地区再開発約181,500㎡2024年9月2028年9月
東京海上日動ビル建て替え約130,000㎡2024年12月2028年度
京橋三丁目東地区再開発約164,000㎡2025年度2029年度
日本橋室町一丁目地区再開発(A街区)約115,470㎡2025年度2030年度
日本橋一丁目東地区再開発(A街区)約274,000㎡2026年度2030年度
日本橋一丁目1・2番地区再開発(A街区)約85,300㎡2027年度2032年度
日本橋一丁目東地区再開発(B街区)約120,000㎡2031年度2034年度
内幸町一丁目街区北地区再開発約420,000㎡2031年度2036年度

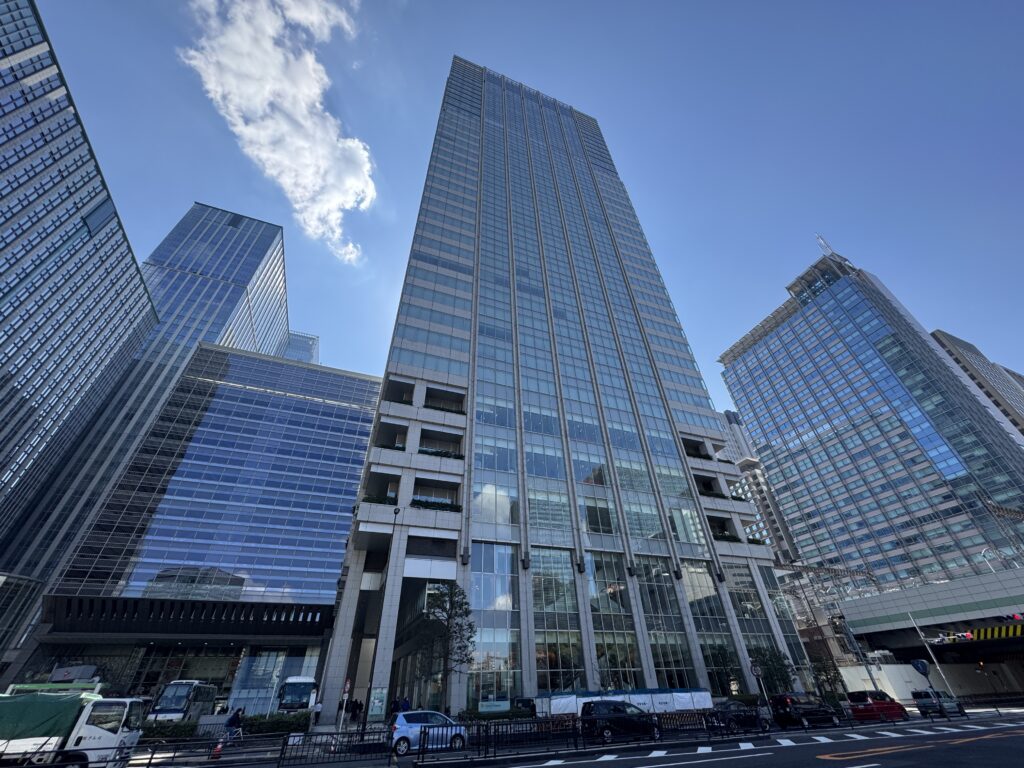

TODA BUILDING

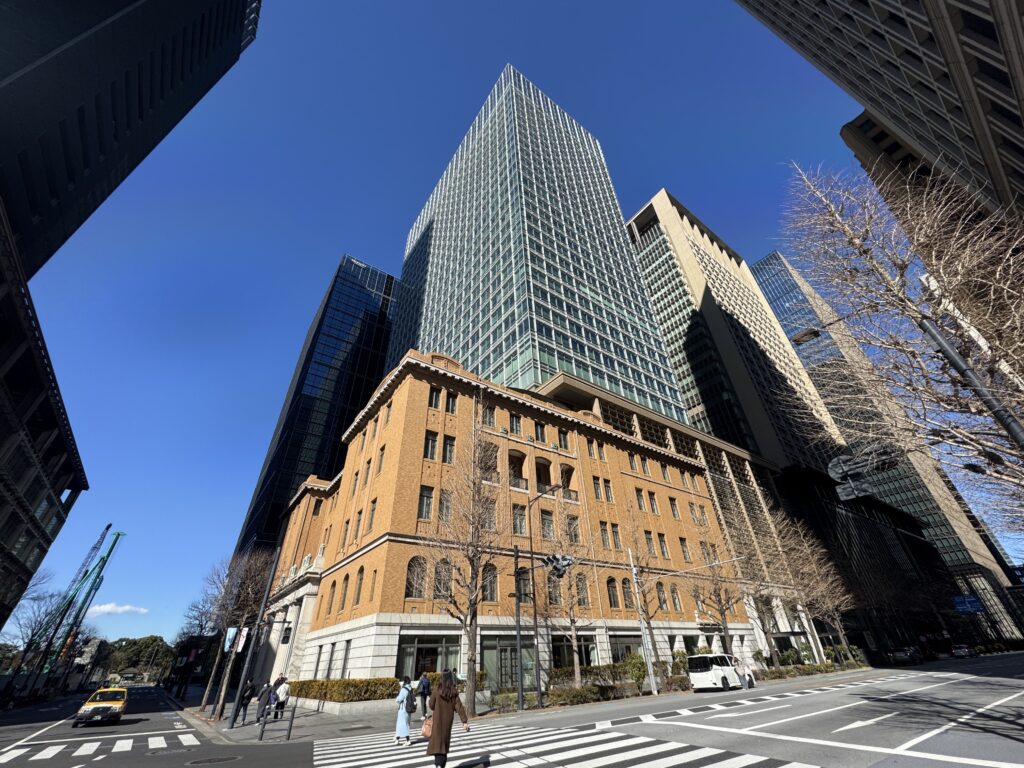

新TODAビル
2024年1月27日に撮影
名称TODA BUILDING
(京橋一丁目東地区再開発B街区)
建設地東京都中央区京橋1-7-1
用途事務所、店舗、文化施設、駐車場等
敷地面積約6,150㎡
建築面積-
延床面積約94,813㎡
構造地下:RC造・SRC造
地上:コアウォール免震構造(RC造・S造)
基礎工法-
階数地下3階・地上28階
高さ約165m
設計者戸田建設
施工者戸田建設
着工予定2021年8月
竣工予定2024年9月
事業費-

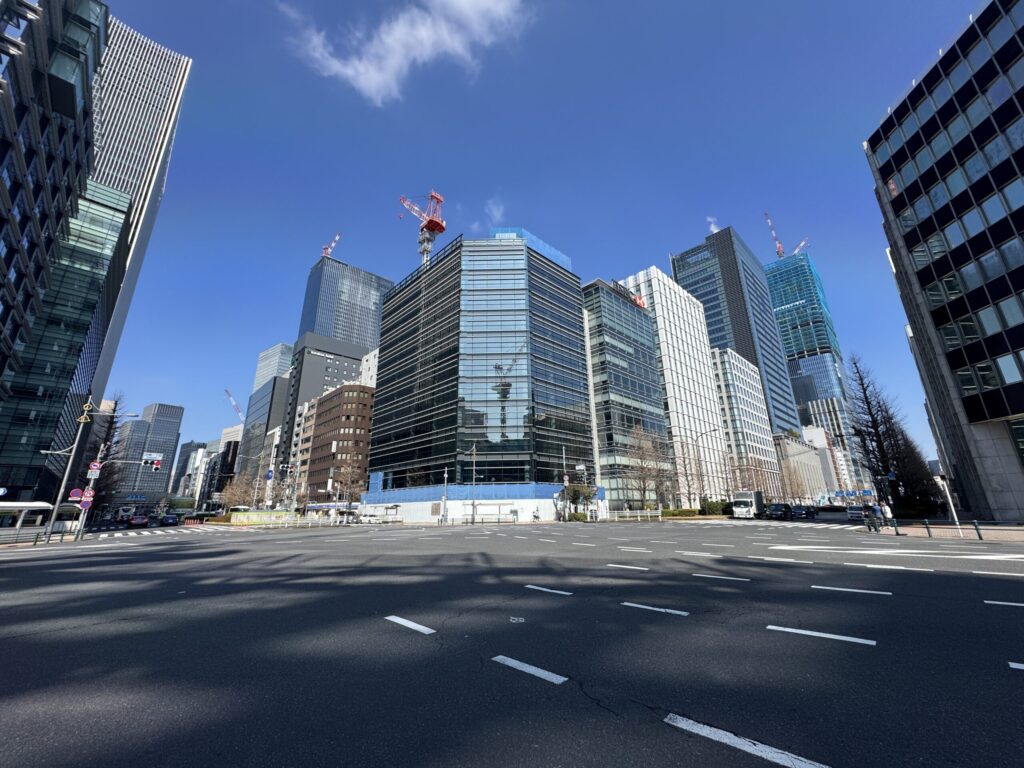

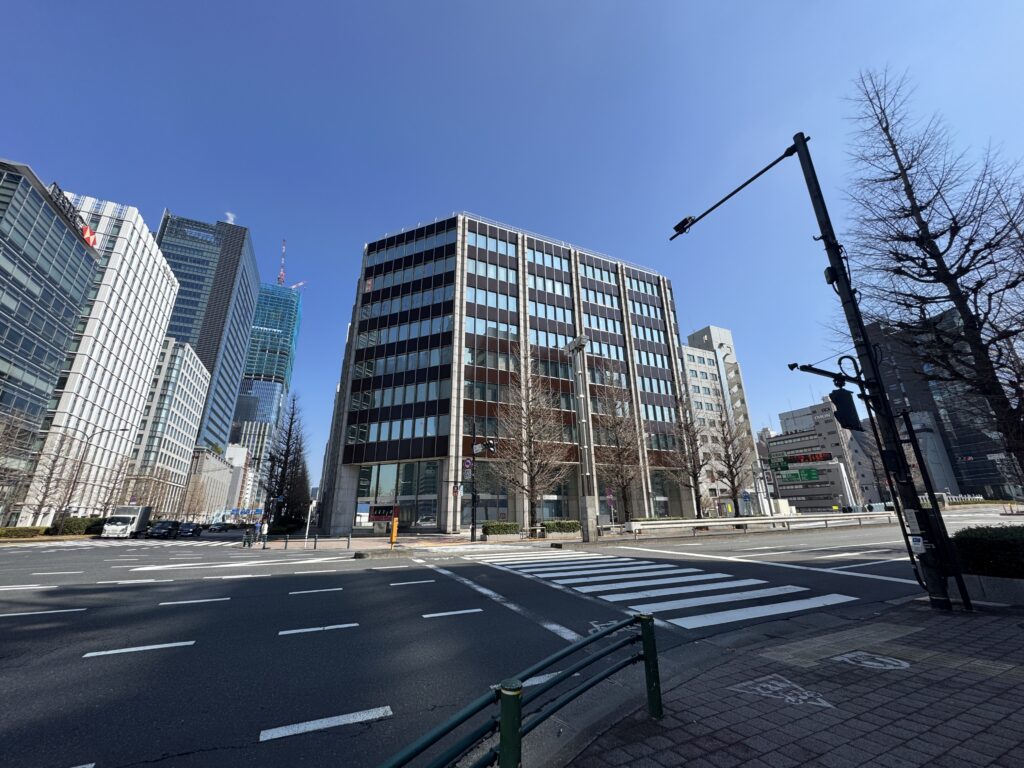

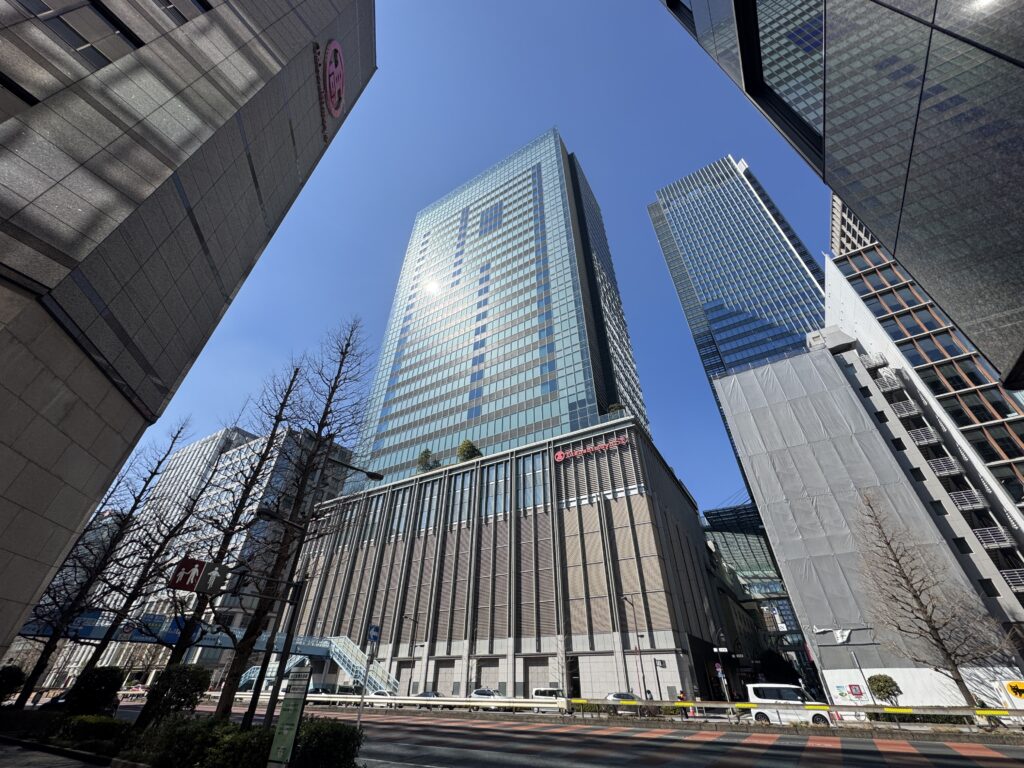

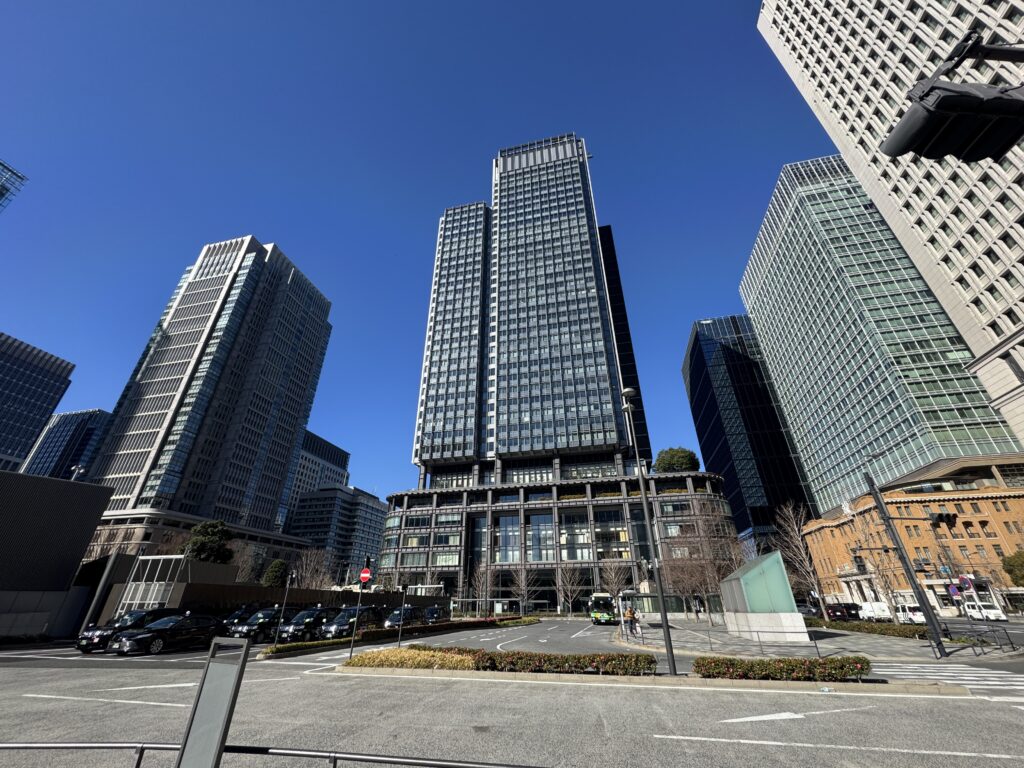

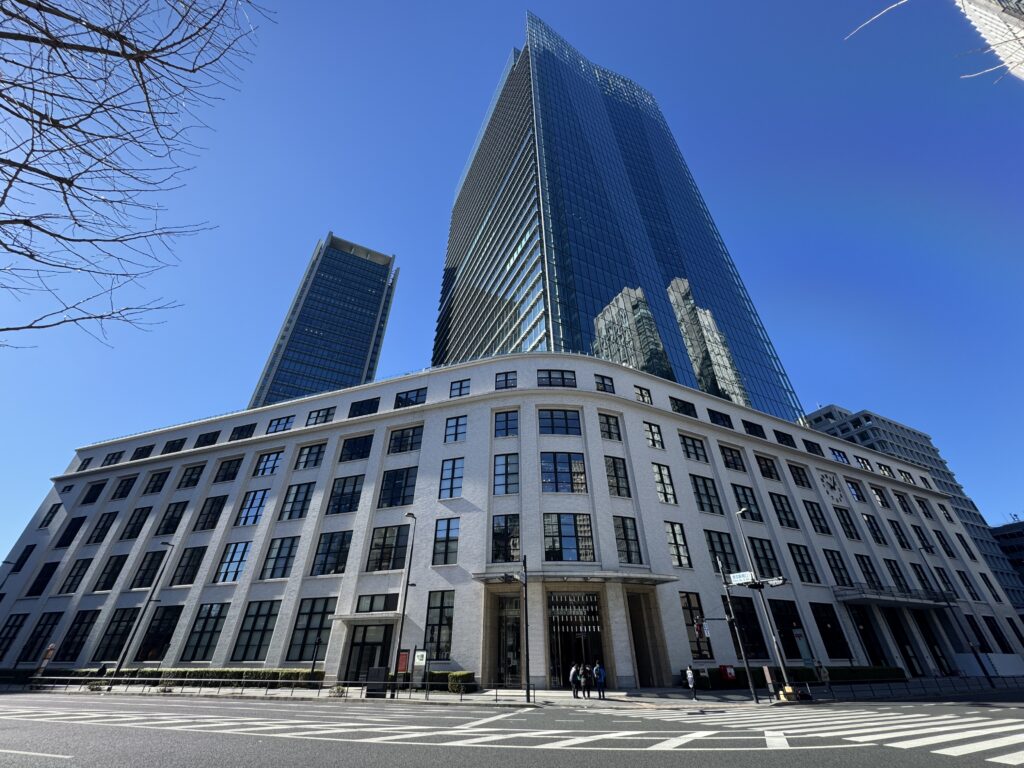

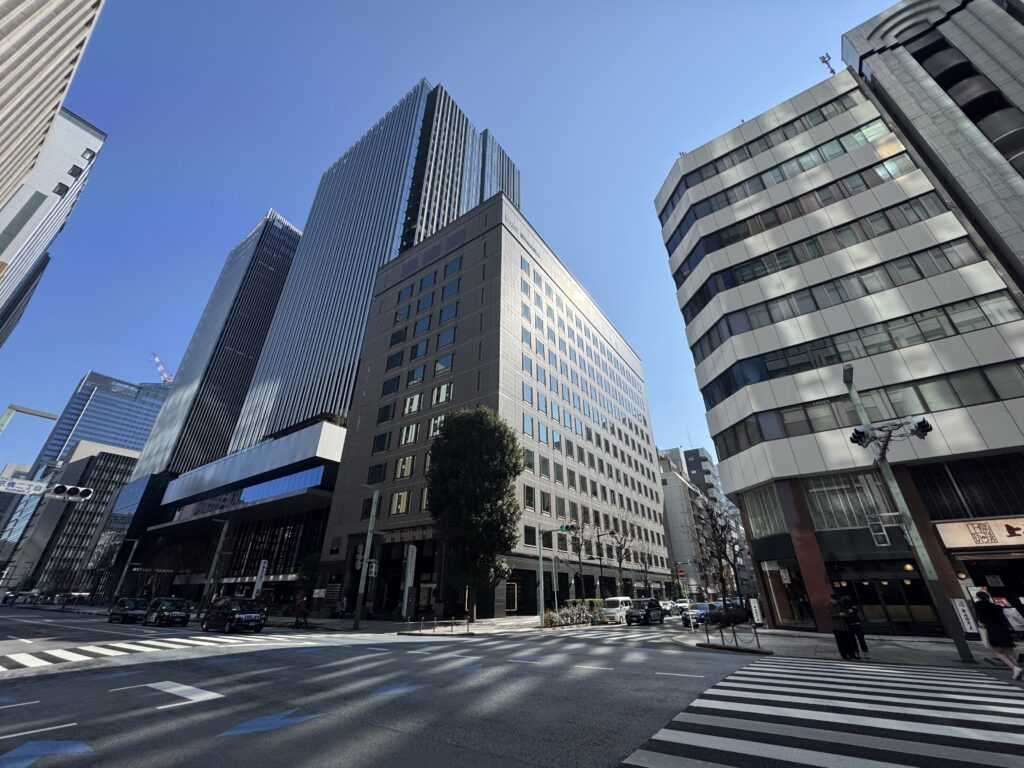

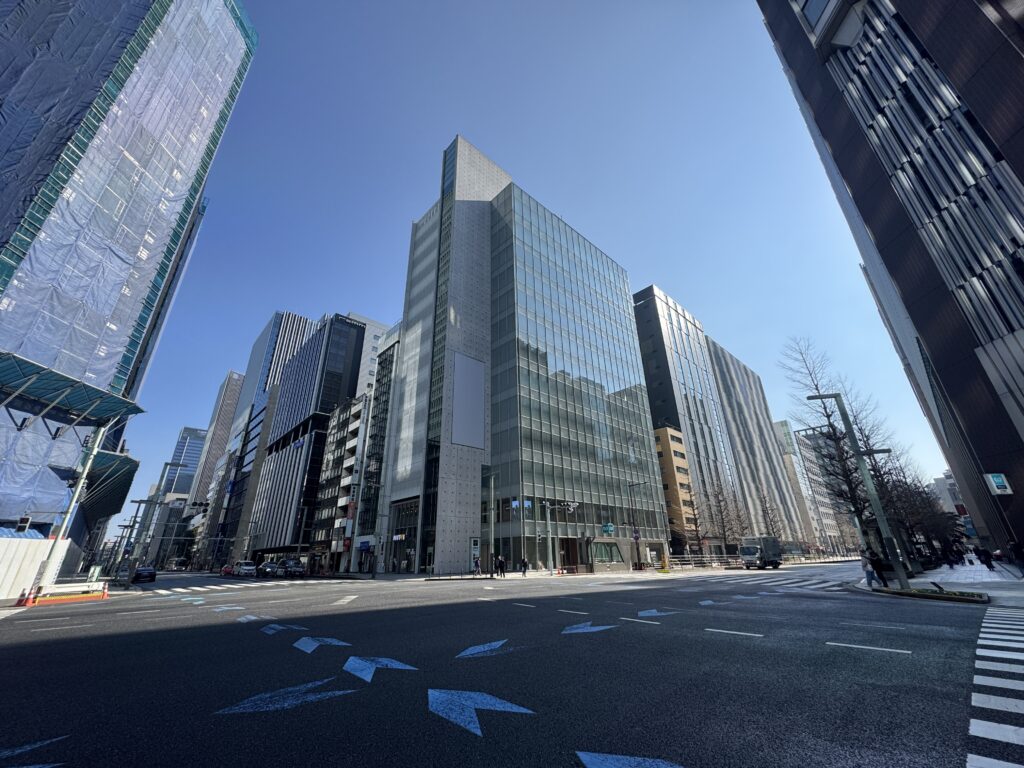

東京駅前八重洲一丁目東B地区再開発

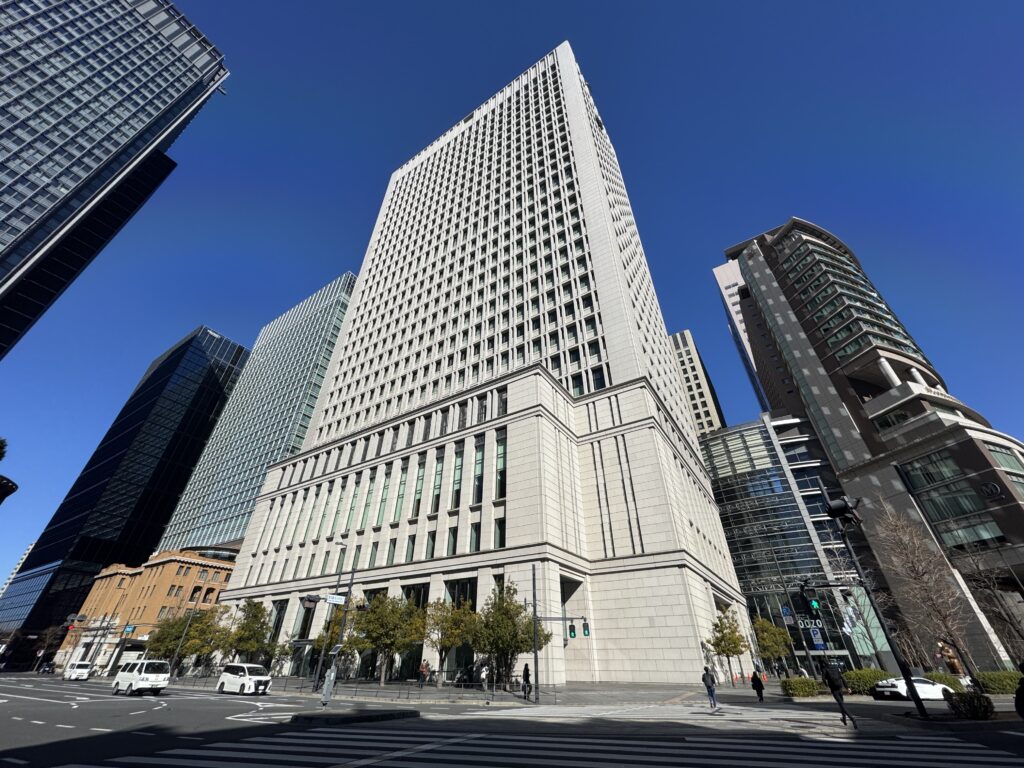

東京駅前八重洲一丁目東B地区再開発

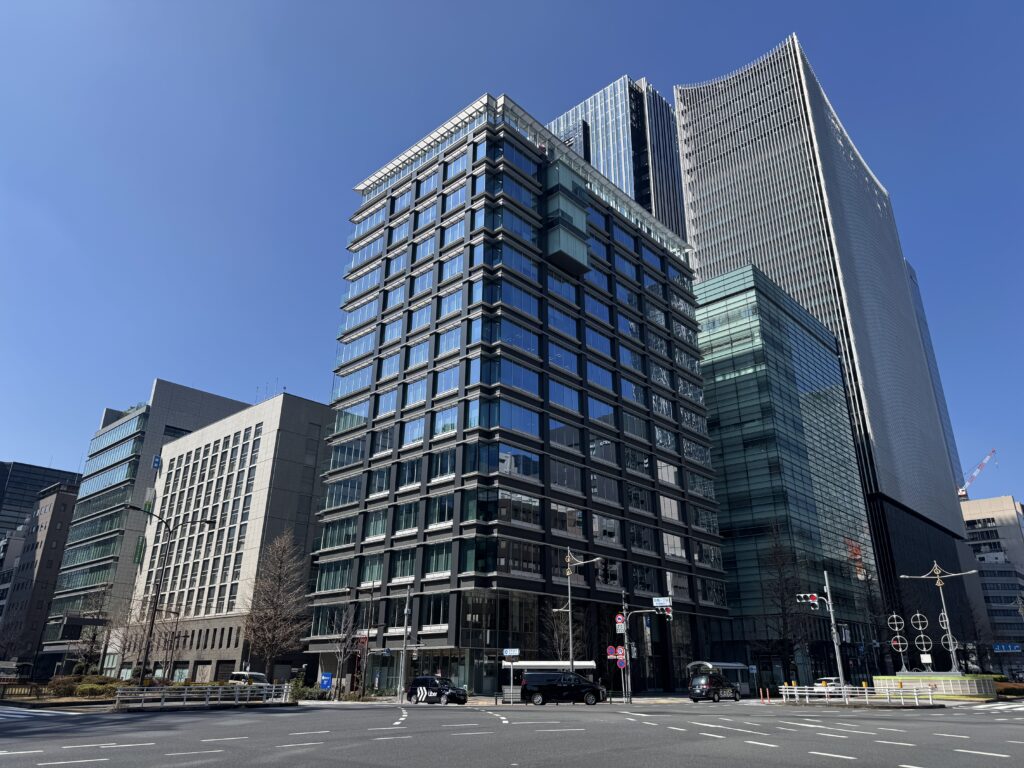

2024年1月27日に撮影
名称東京駅前八重洲一丁目東B地区
第一種市街地再開発事業
建設地東京都中央区八重洲一丁目300番,205番6,205番7の一部
用途事務所、飲食店舗、劇場、集会所、
診療所、共同住宅、自動車車庫
敷地面積10,604.25㎡
建築面積8,338.50㎡
延床面積225,063.24㎡
構造S・RC・SRC造
基礎工法杭基礎
階数地下4階・地上51階
高さ249.72m
設計者大林組
施工者大林組・大成建設JV
着工予定2021年10月
竣工予定2025年7月
事業費2,104億円(A地区・B地区含む予定総事業費)
参考:建築計画のお知らせ

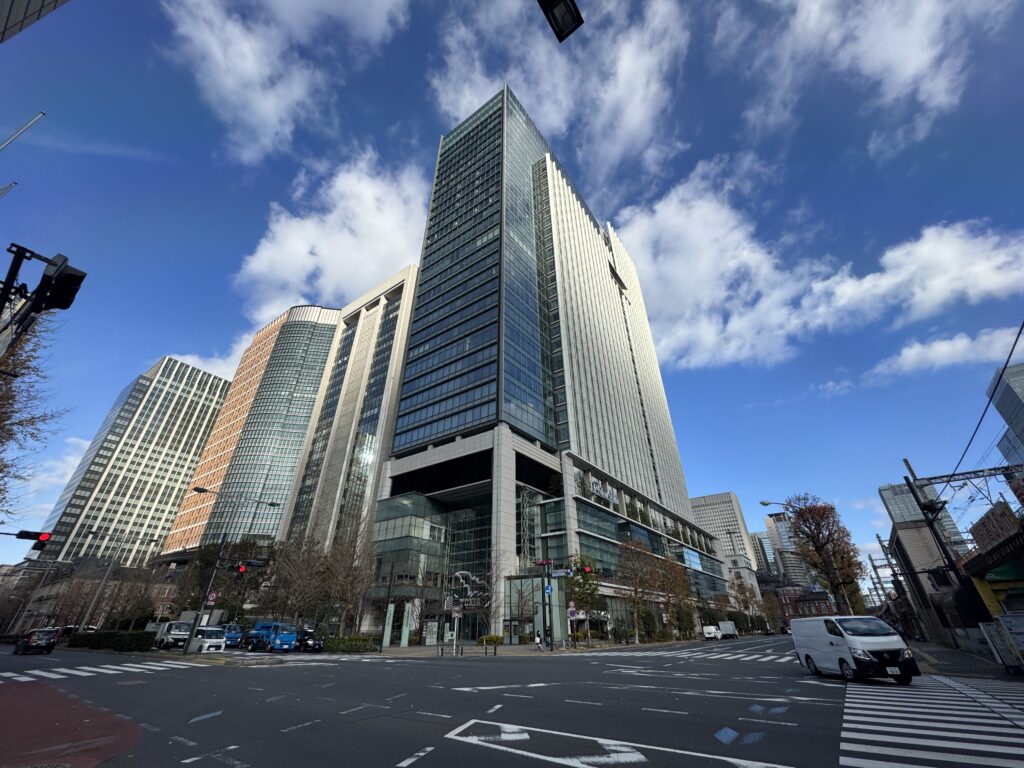

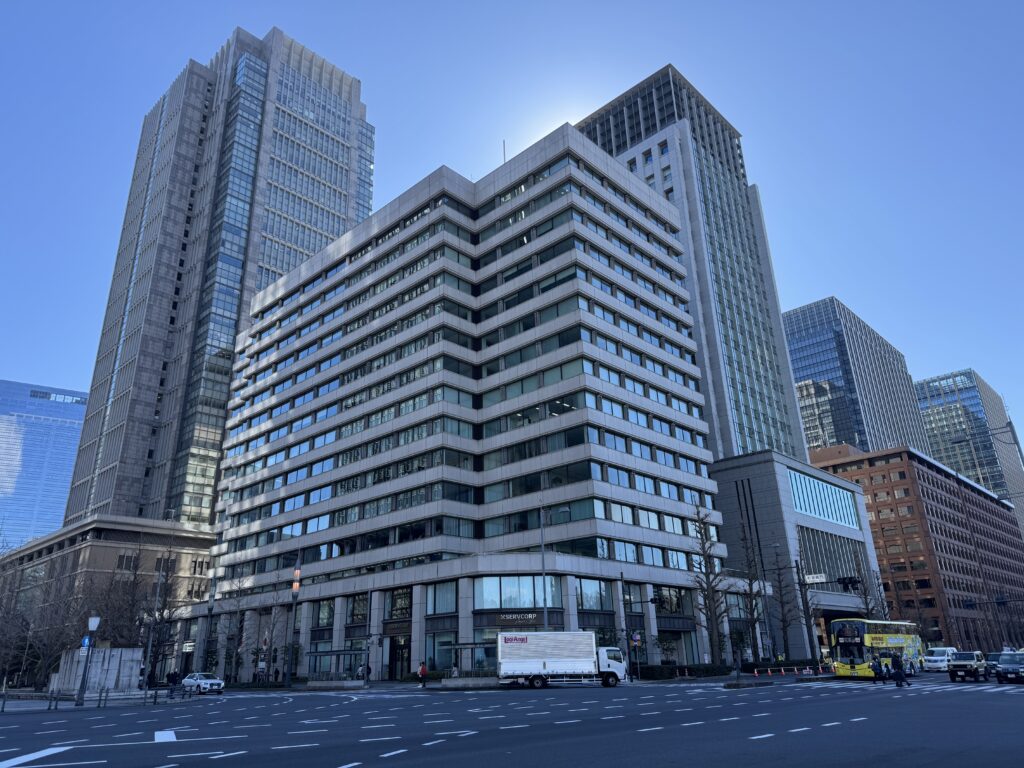

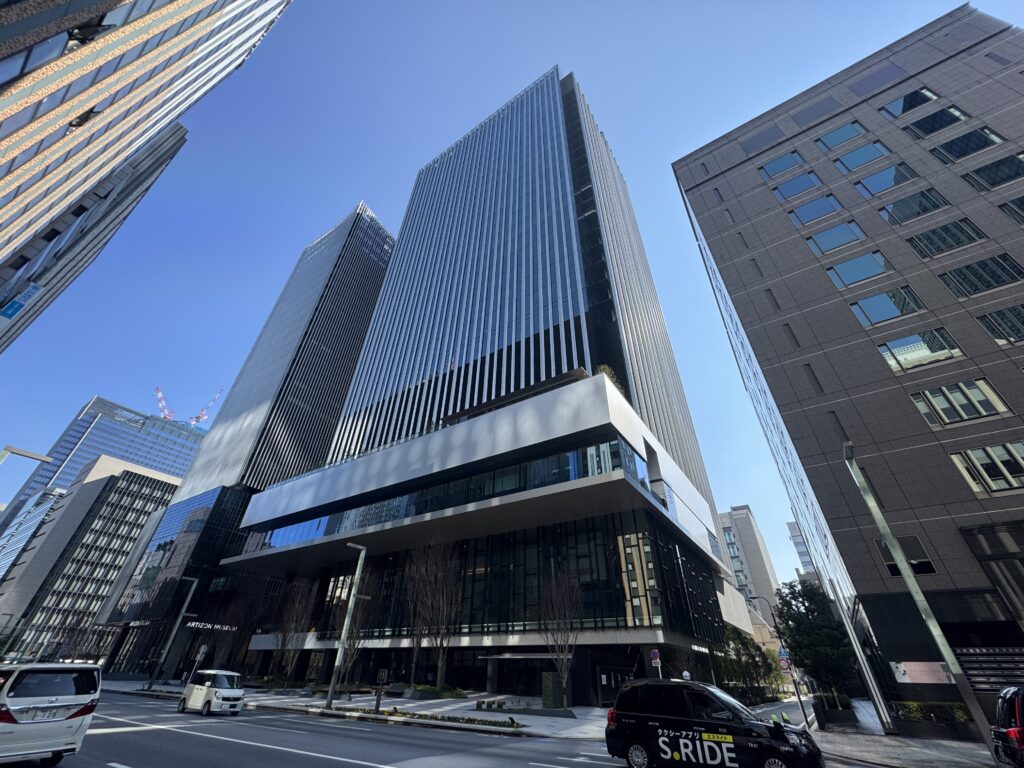

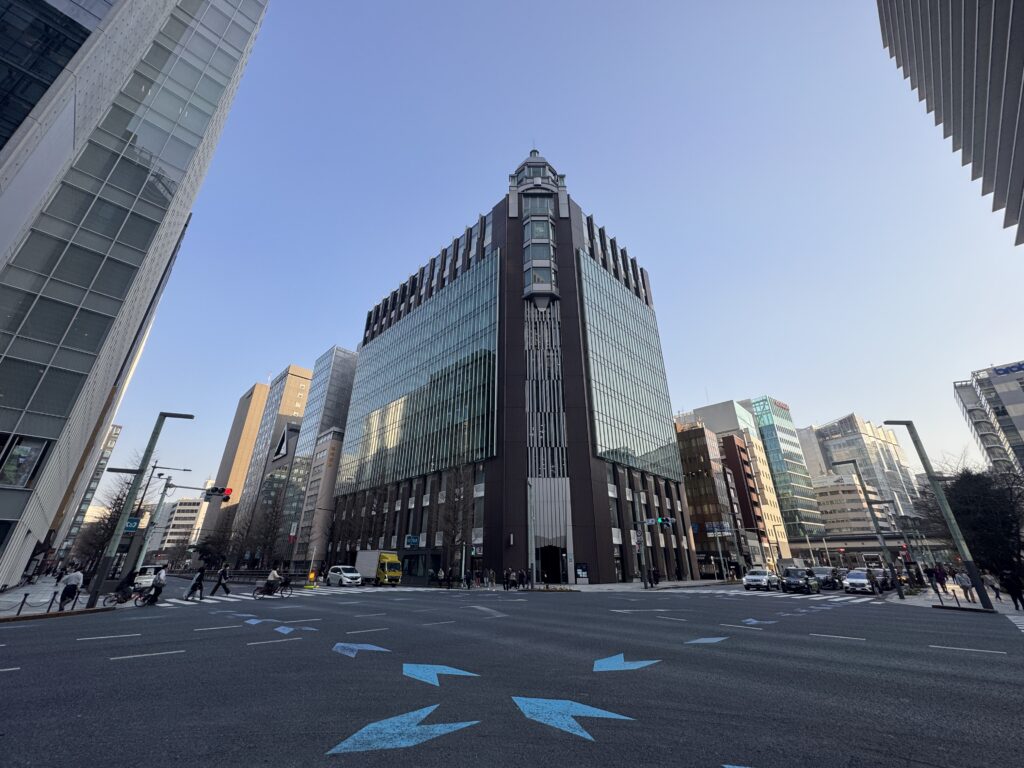

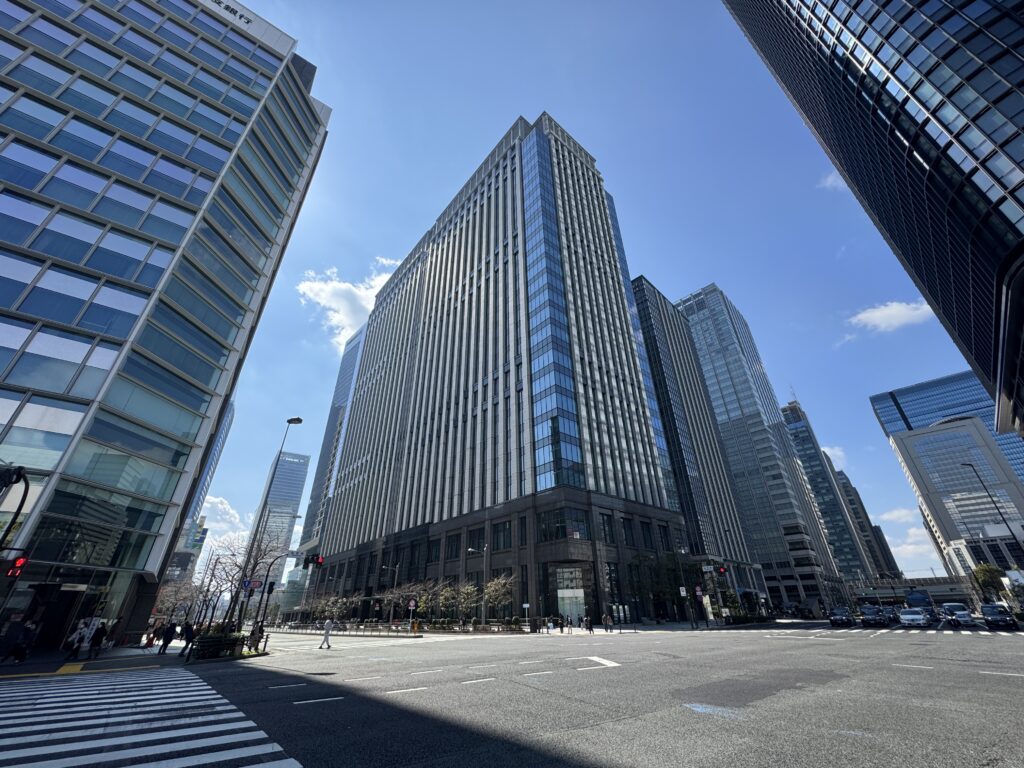

日本橋一丁目中地区再開発(C街区)

日本橋一丁目中地区再開発
2024年1月27日に撮影
名称日本橋一丁目中地区
第一種市街地再開発事業(C街区)
建設地東京都中央区日本橋一丁目32番
用途事務所、店舗、集会場、ホテル、共同住宅等
敷地面積15,664.16㎡
建築面積12,590.79㎡
延床面積374,003.62㎡
構造S造、一部SRC造、RC造
基礎工法杭基礎、直接基礎
階数地下5階・地上52階
高さ283.96m
設計者日建設計
施工者清水建設ほかJV
着工予定2021年12月
竣工予定2026年3月
事業費約3,220億円(A街区~C街区含む)
参考:建築計画のお知らせ

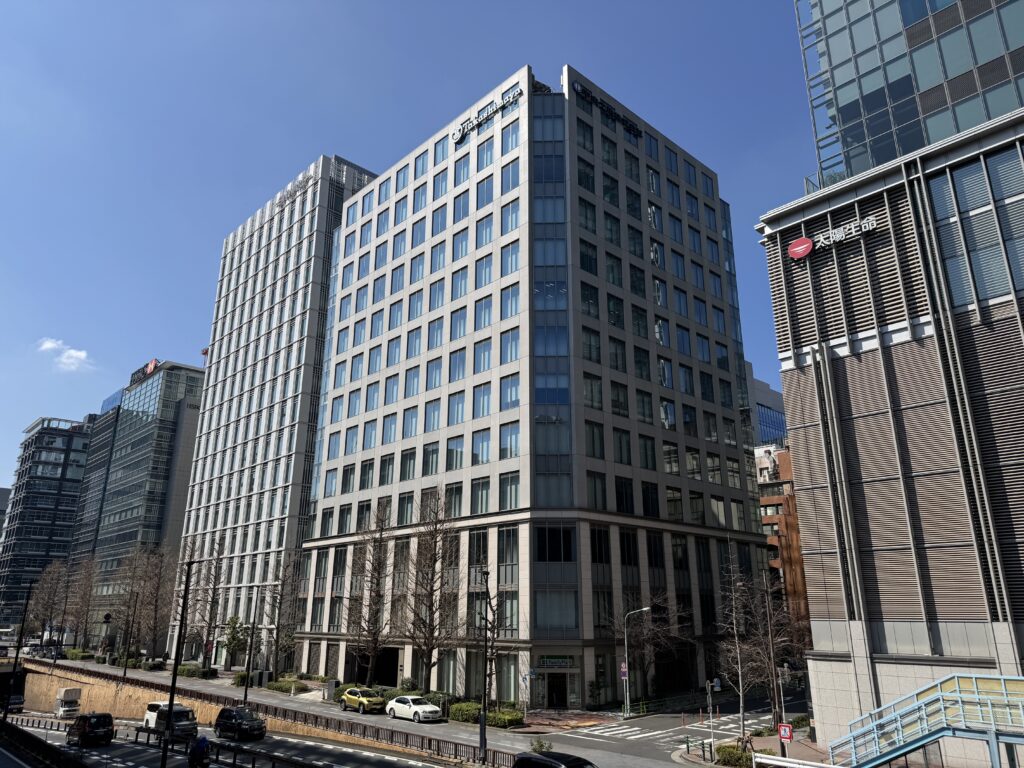

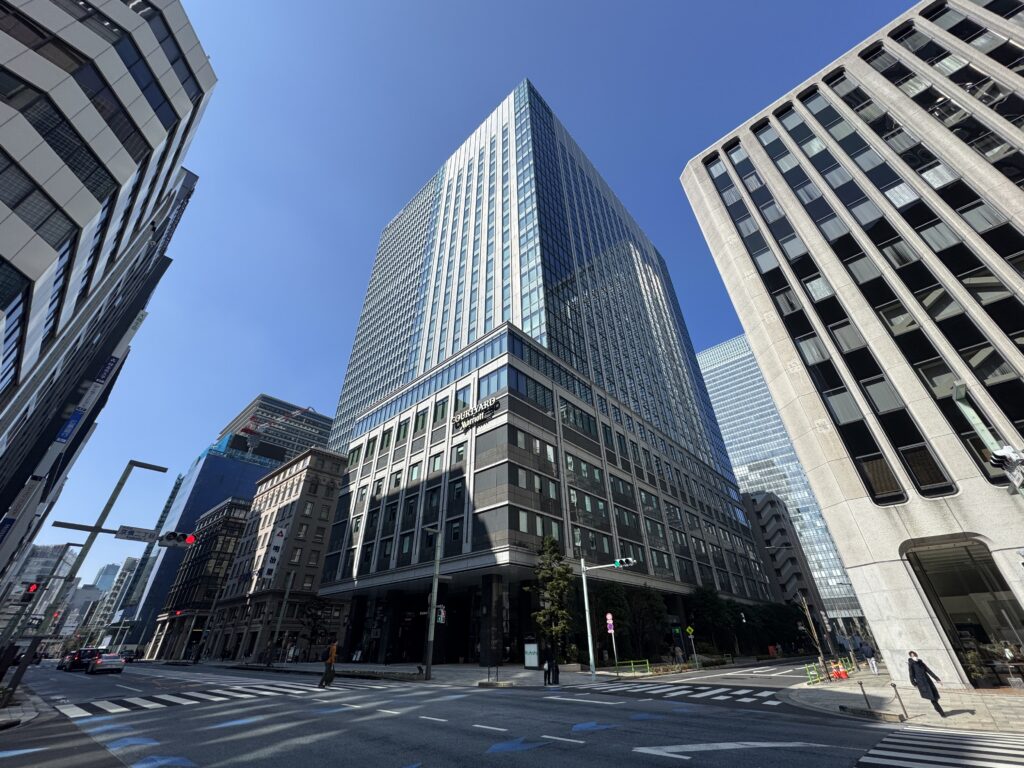

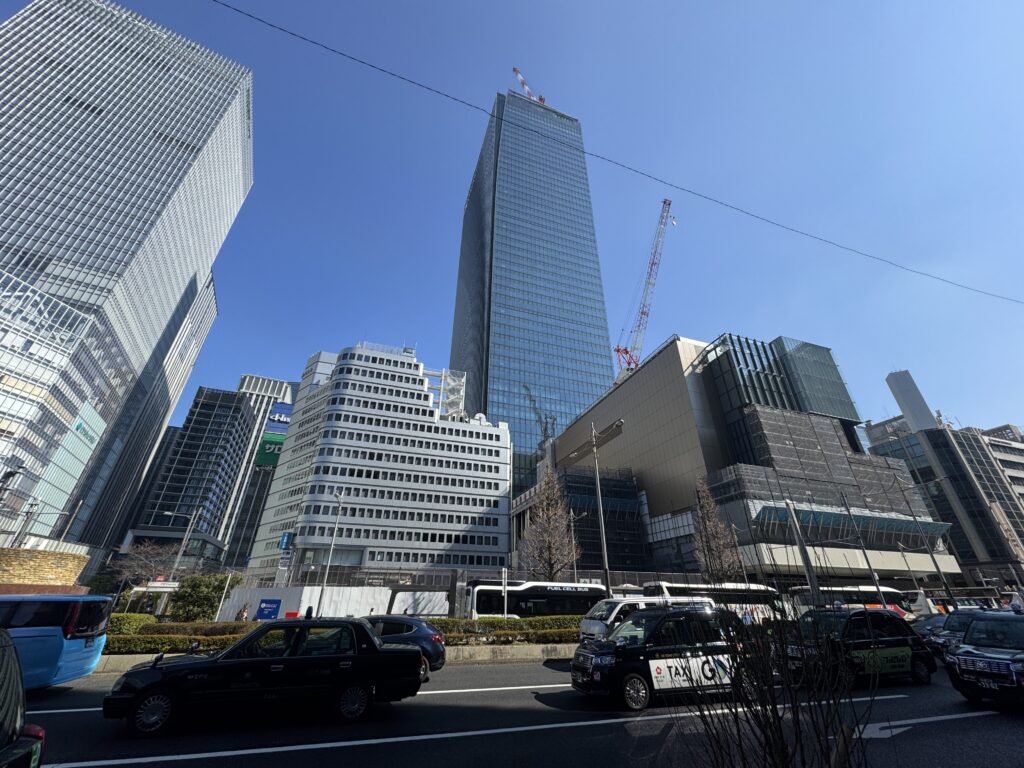

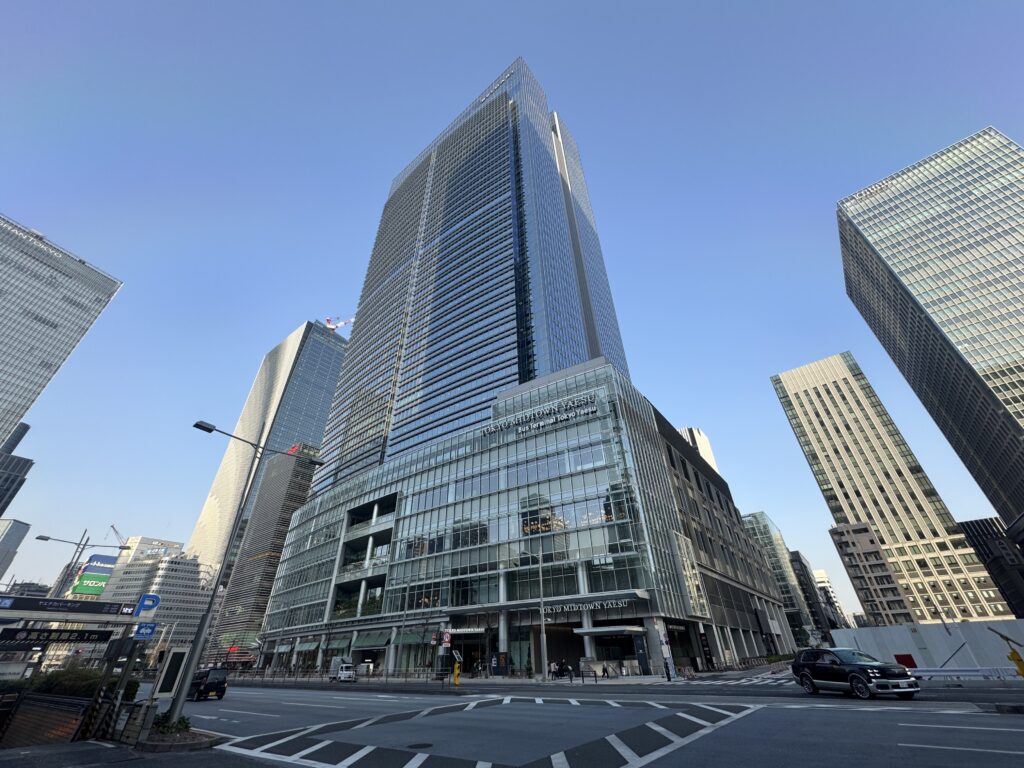

TOKYO TORCH(B棟:Torch Tower)

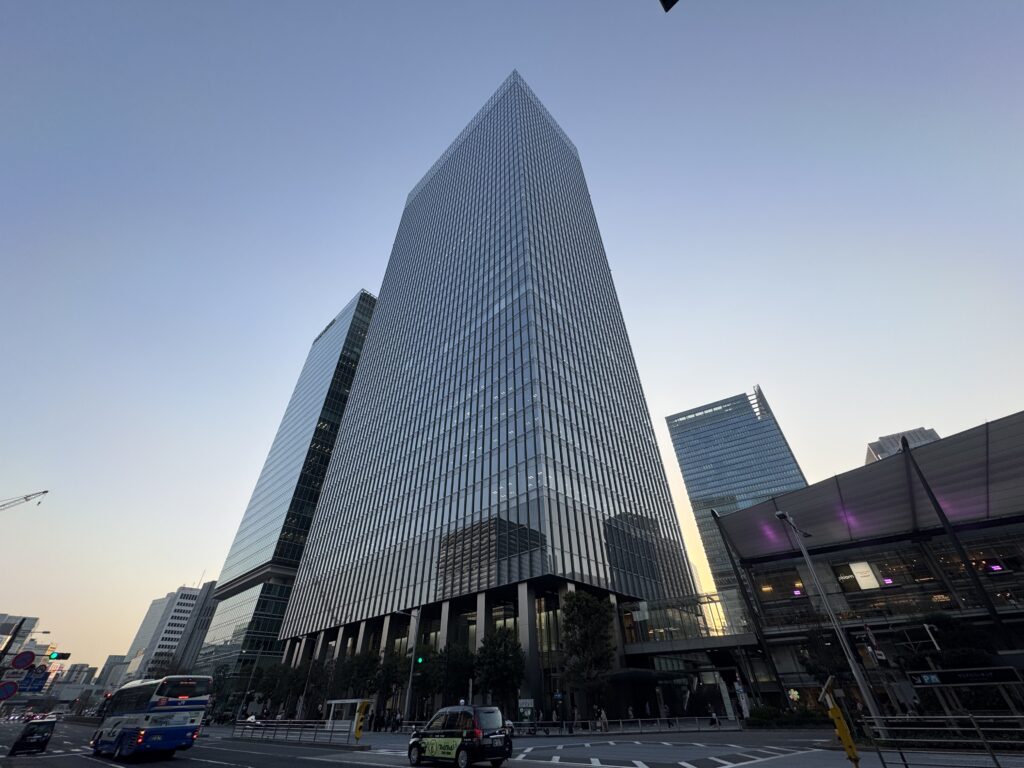

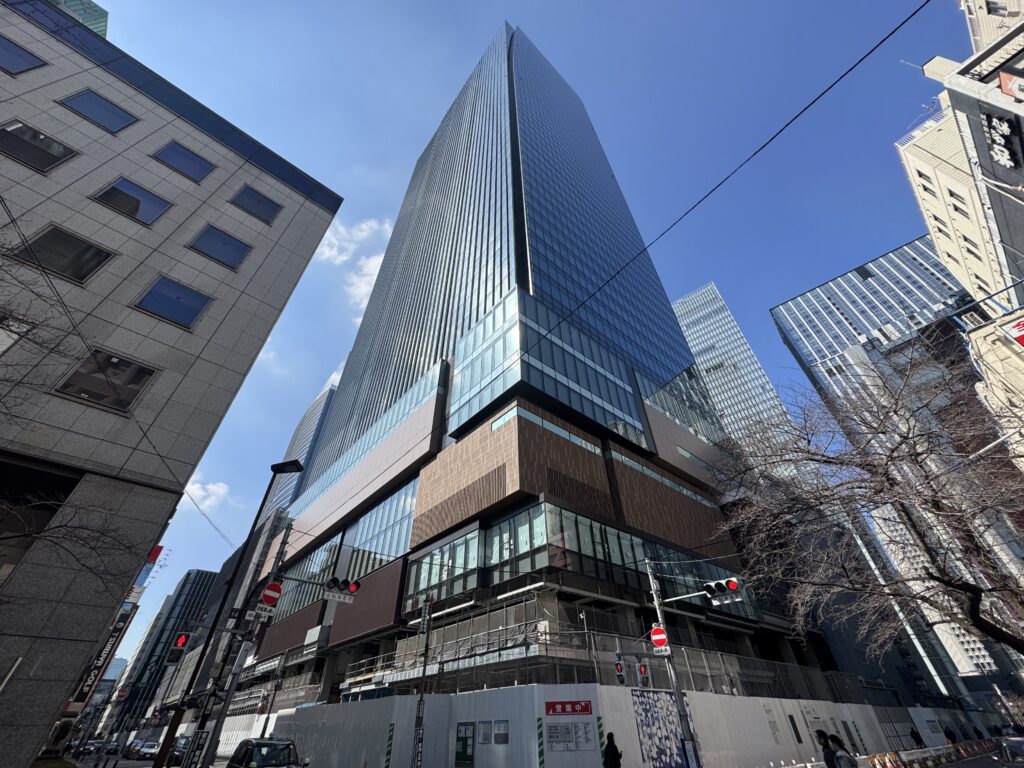

TOKYO TORCH(B棟) 建設地
2024年1月27日に撮影
名称大手町二丁目常盤橋地区第一種市街地再開発事業
建設地東京都千代田区大手町2丁目、中央区八重洲1丁目
用途事務所、店舗、ホール、ホテル、賃貸住宅等
敷地面積約31,400㎡
建築面積-
延床面積約553,000㎡
構造-
基礎工法-
階数地下4階・地上62階
高さ約385m
設計者三菱地所設計
施工者清水建設
着工予定2023年9月
竣工予定2028年3月
事業費約5,480億円(※街区全体:東京都都市整備局)

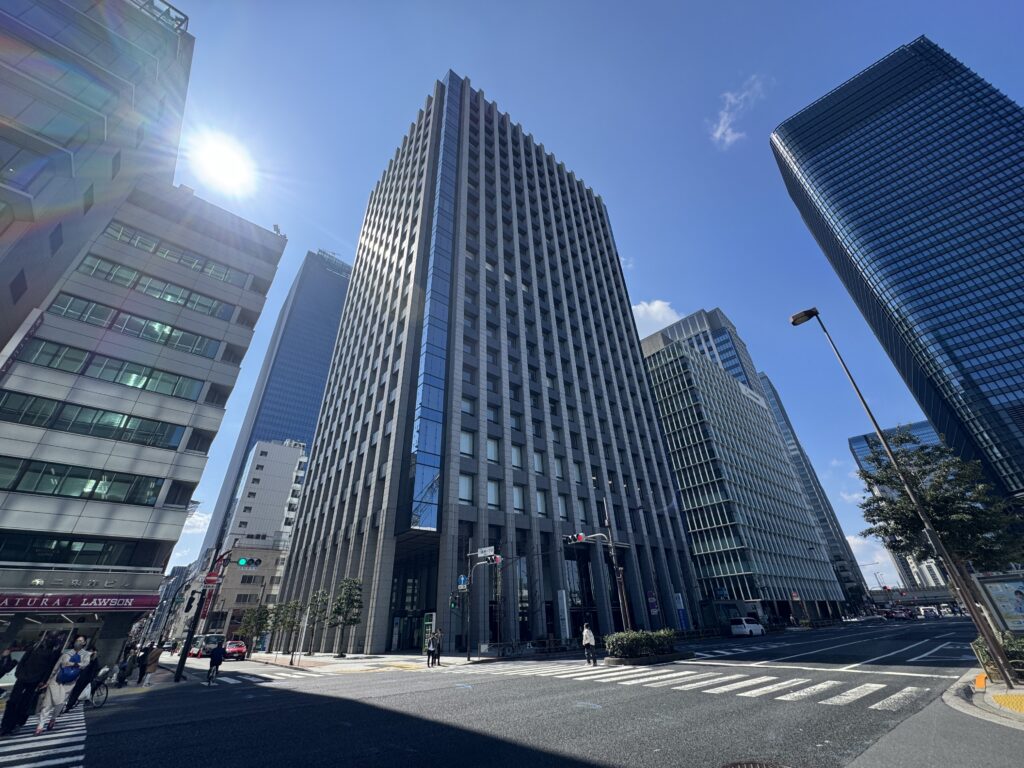

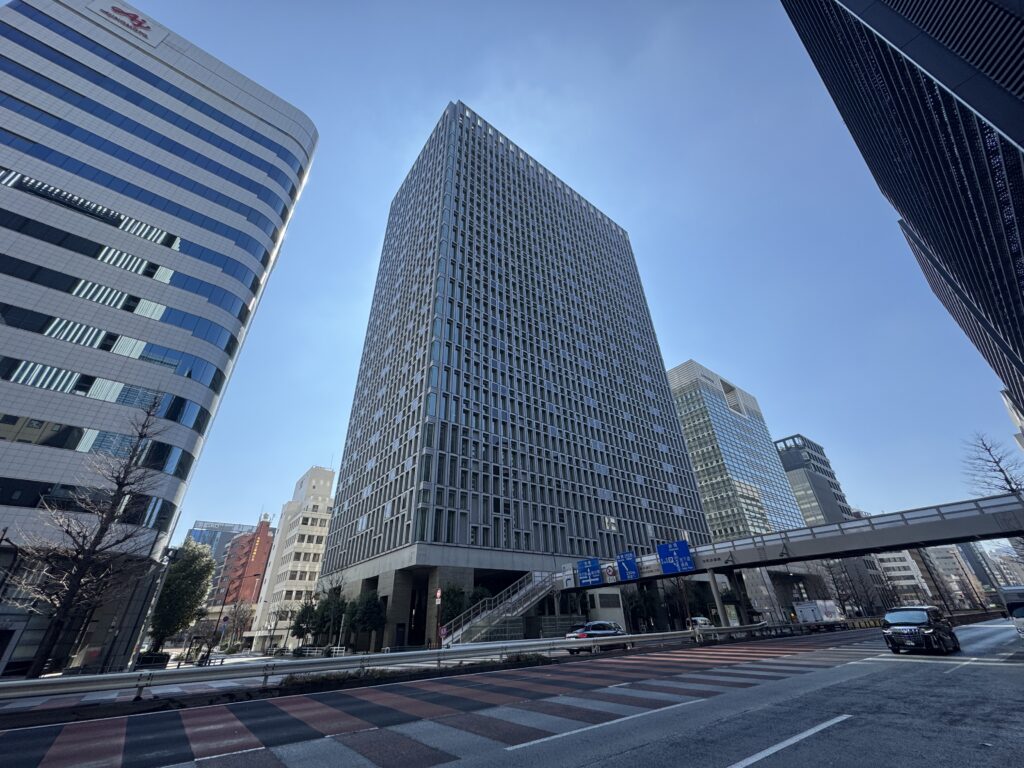

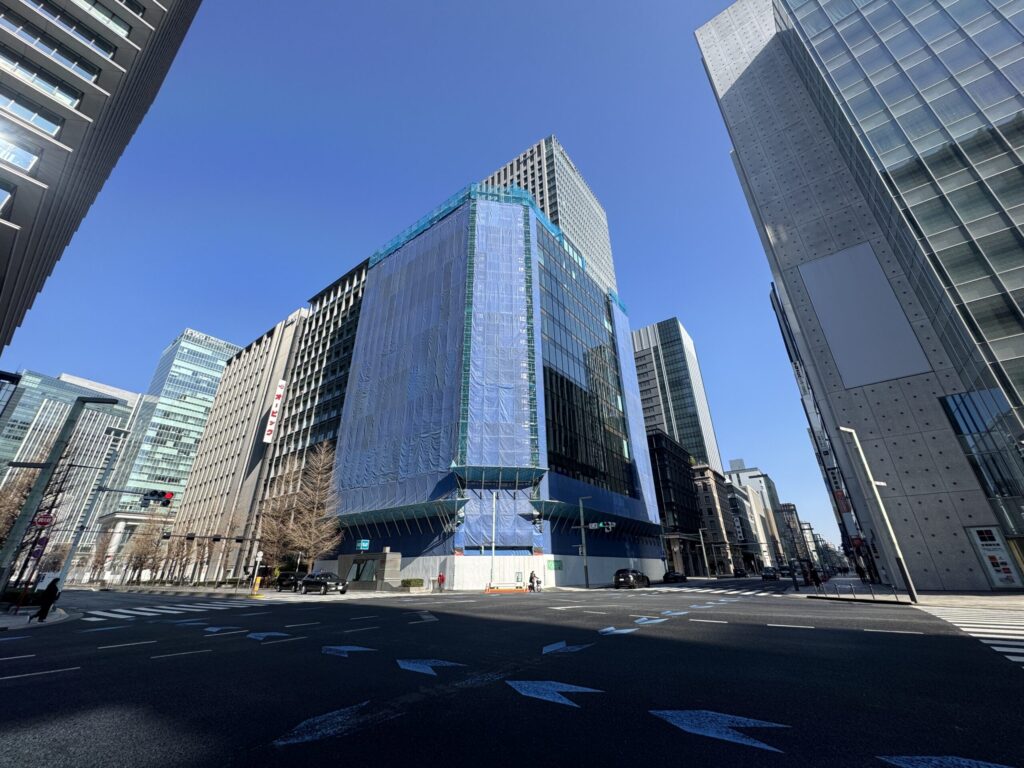

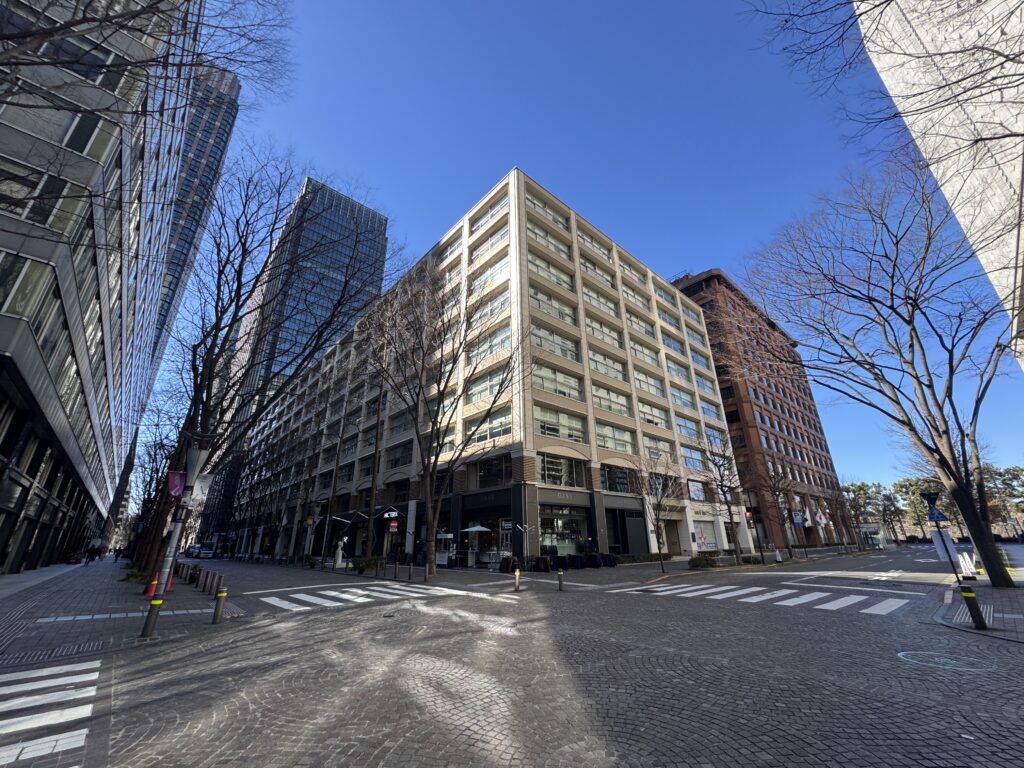

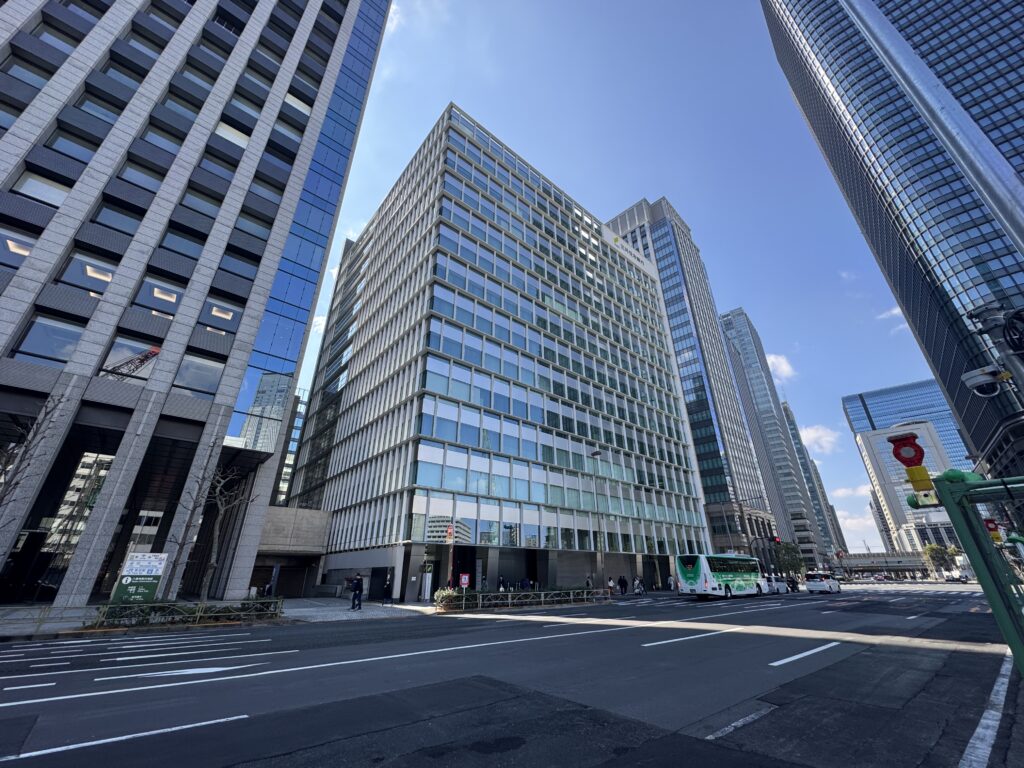

八重洲二丁目中地区再開発

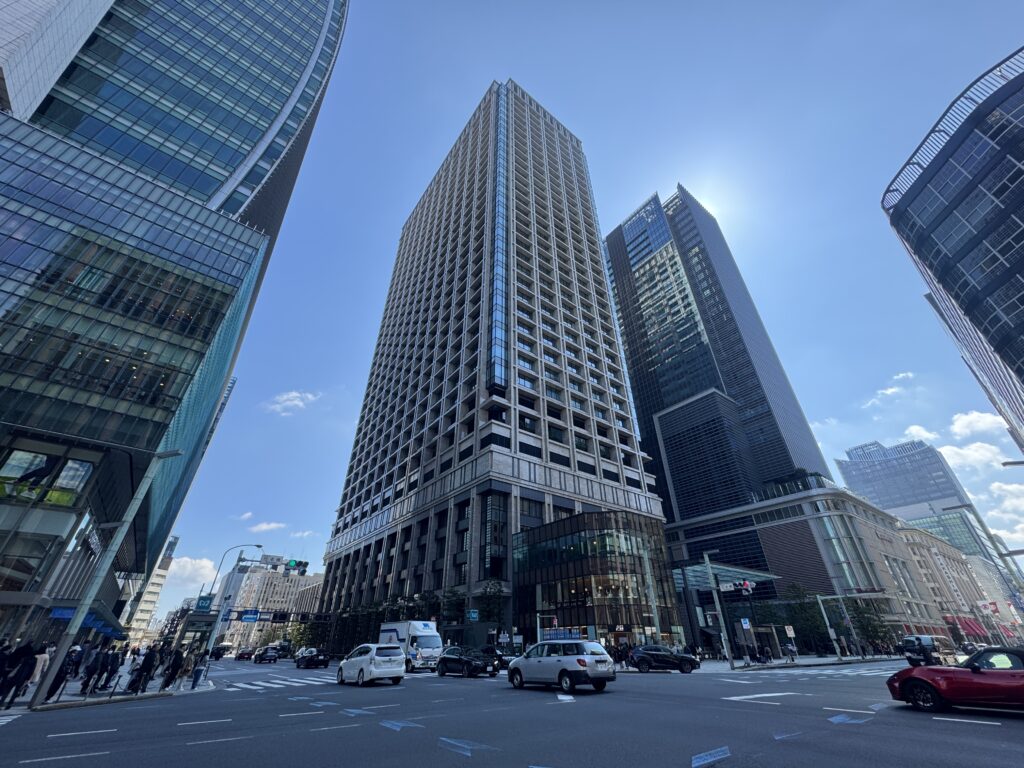

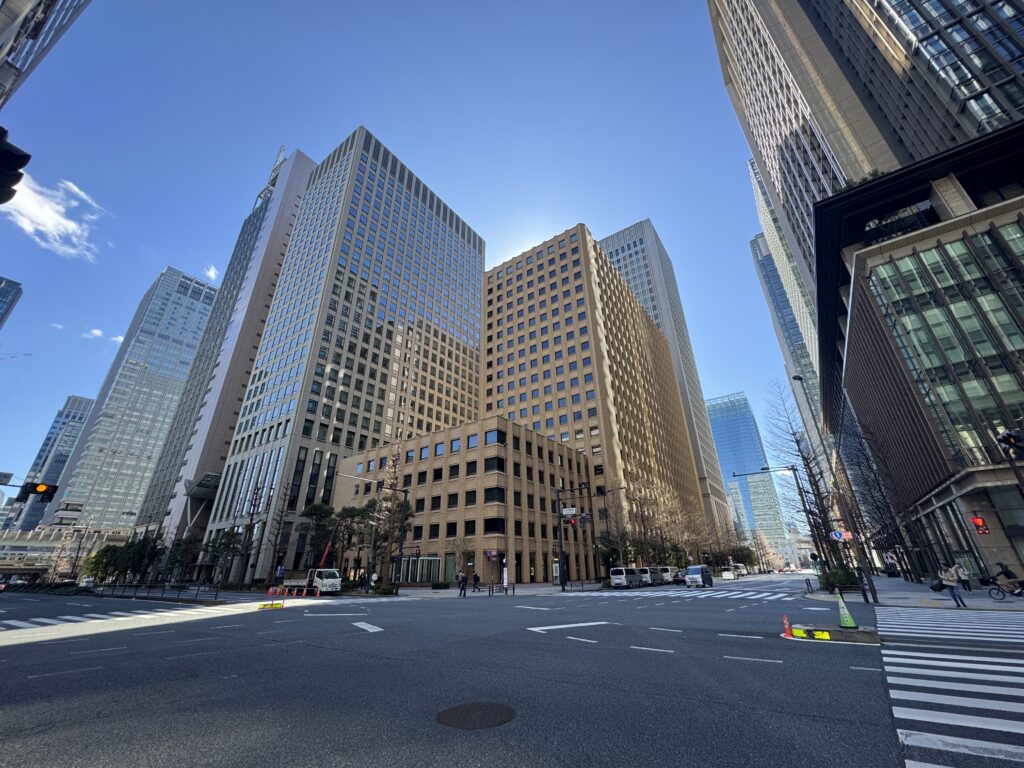

八重洲二丁目中地区再開発
2024年1月27日に撮影
名称八重洲二丁目中地区
第一種市街地再開発事業
建設地東京都中央区八重洲二丁目4番,5番,6番,7番
用途事務所、店舗、劇場、サービスアパートメント、
インターナショナルスクール、バスターミナル等
敷地面積19,562.71㎡
建築面積15,443.58㎡
延床面積388,561.85㎡
構造S造(一部SRC造)
基礎工法直接基礎一部杭基礎
階数地下3階・地上43階
高さ223.42m
設計者鹿島建設
施工者未定
着工予定2023年12月
竣工予定2029年1月
事業費約3,204億円
参考:建築計画のお知らせ

住友不動産IHI八重洲2丁目開発

住友不動産IHI八重洲2丁目再開発
2024年1月27日に撮影
名称八重洲二丁目南特定街区
建設地東京都中央区八重洲二丁目8番の一部,9番
用途事務所、店舗、多目的スペース、ホテル
敷地面積約8,830㎡
建築面積-
延床面積約135,200㎡
構造-
基礎工法-
階数地下3階・地上39階
高さ約230m
設計者-
施工者-
着工予定(2023年度)
竣工予定(2028年度)
事業費-

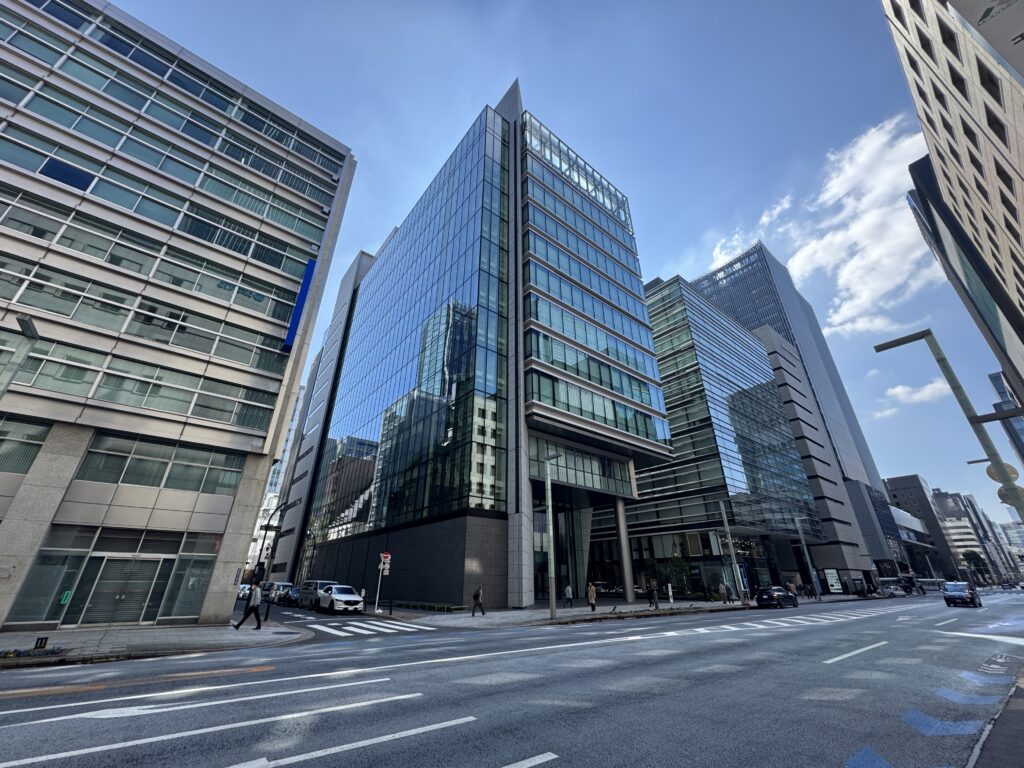

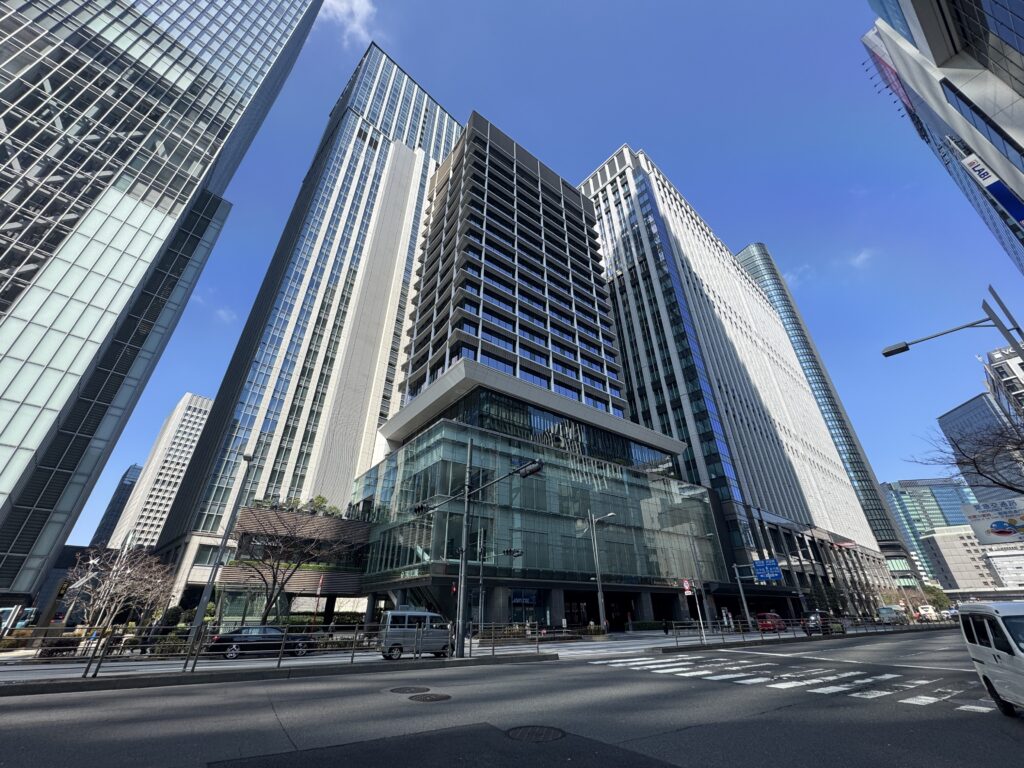

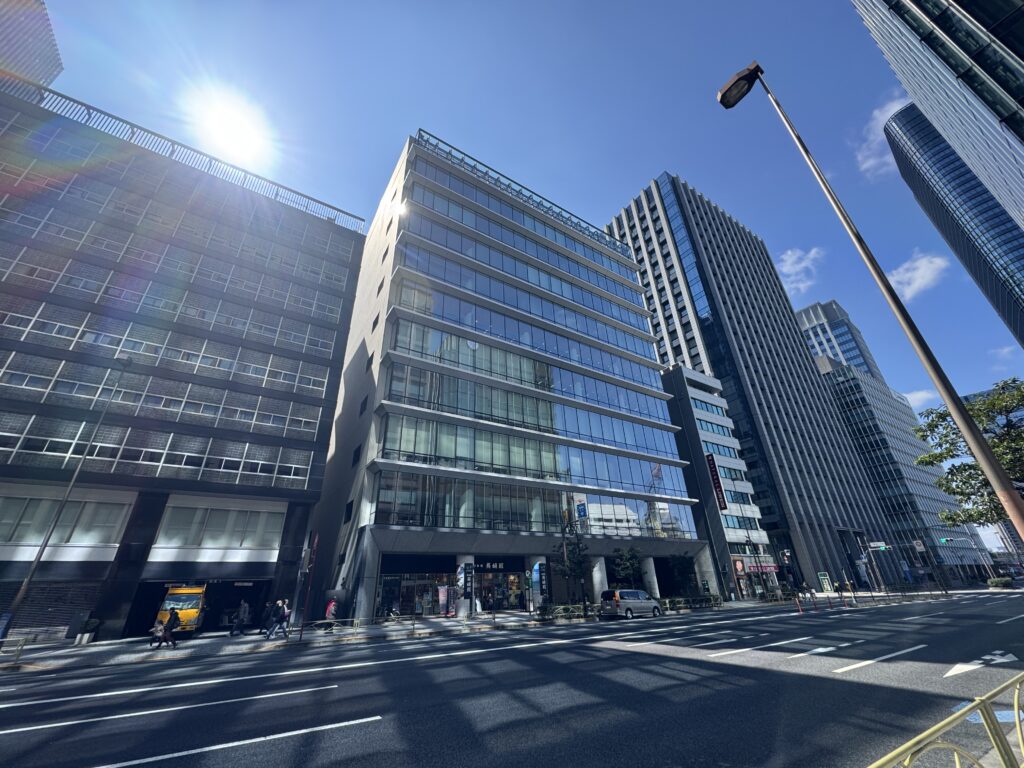

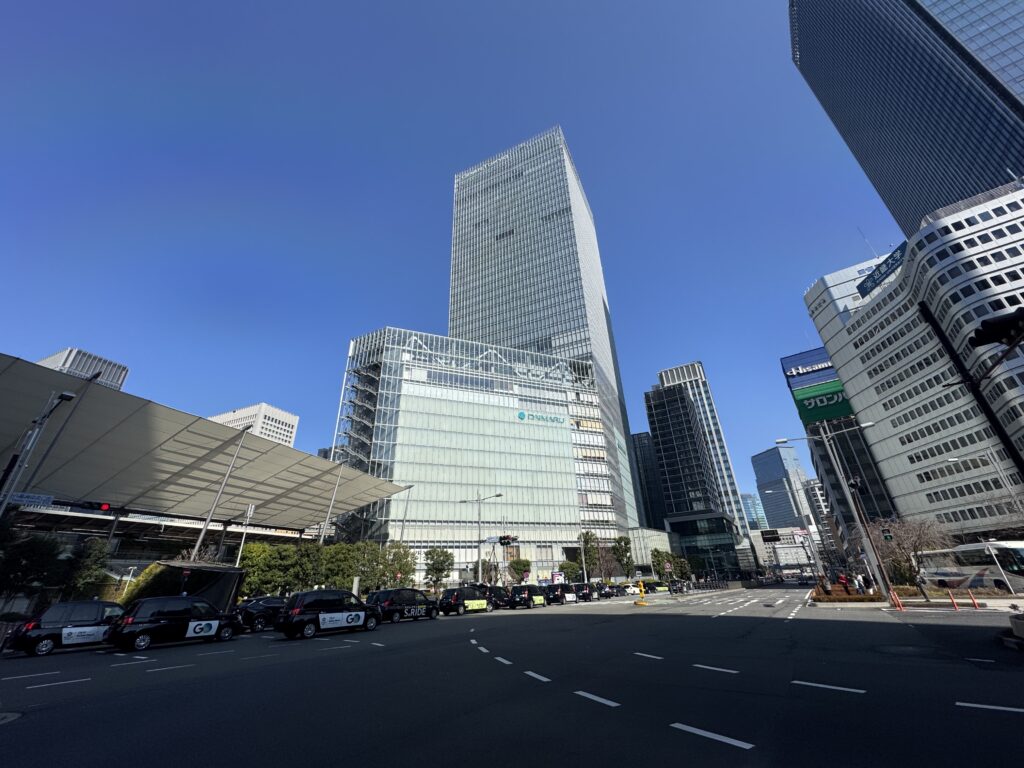

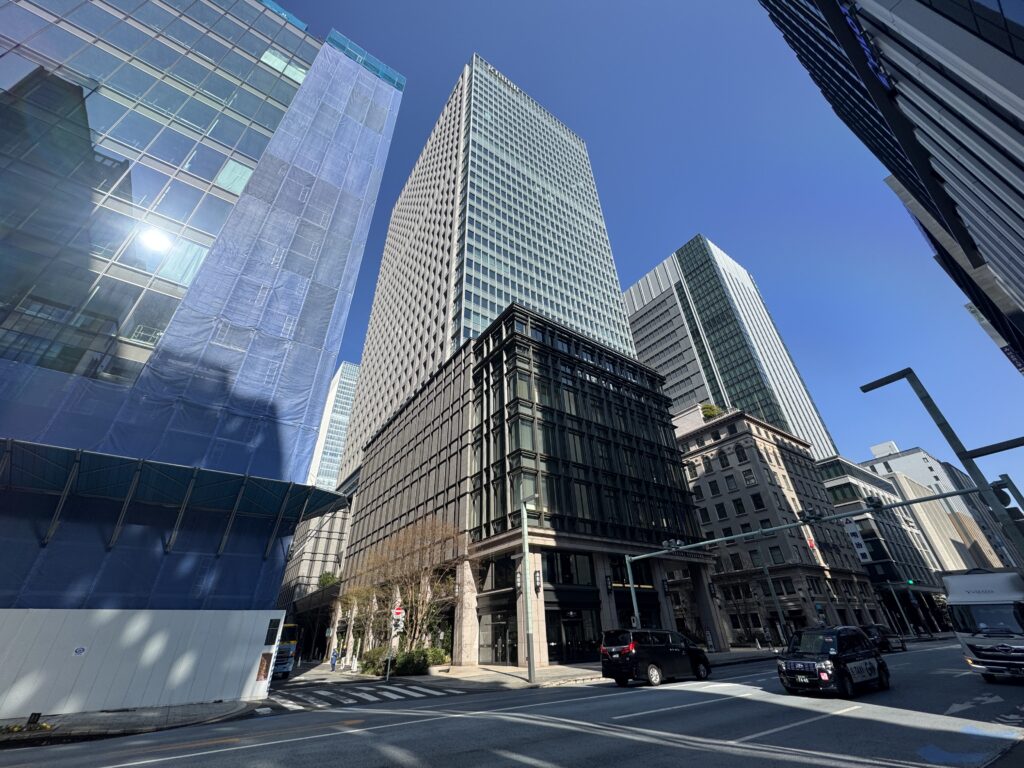

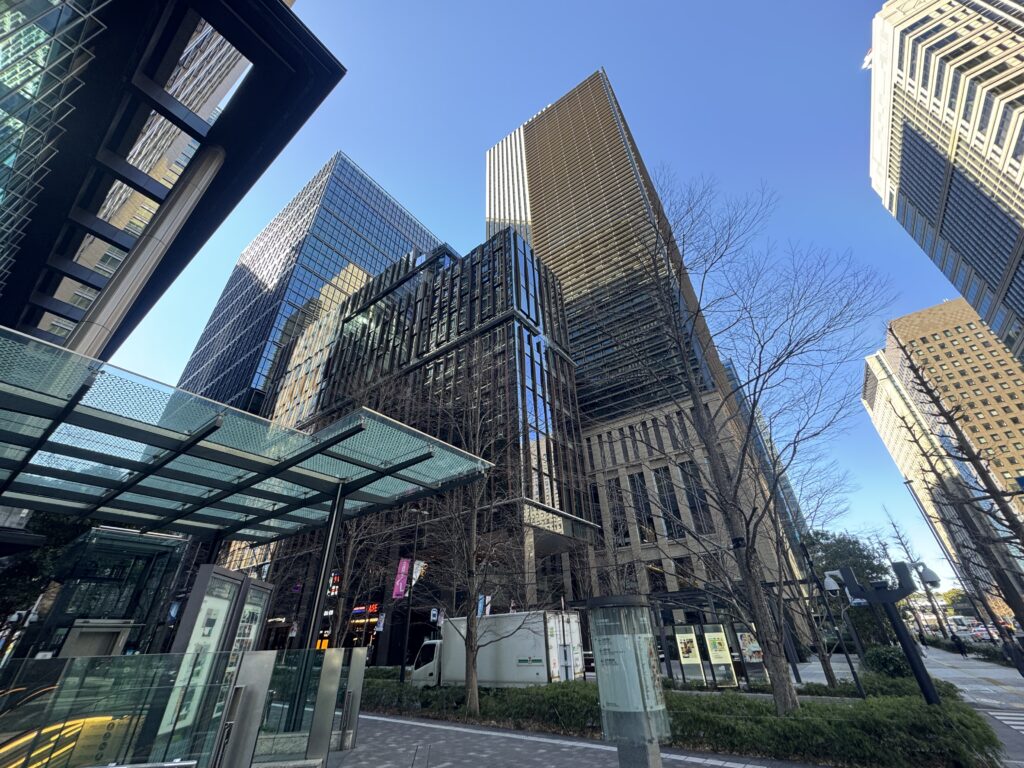

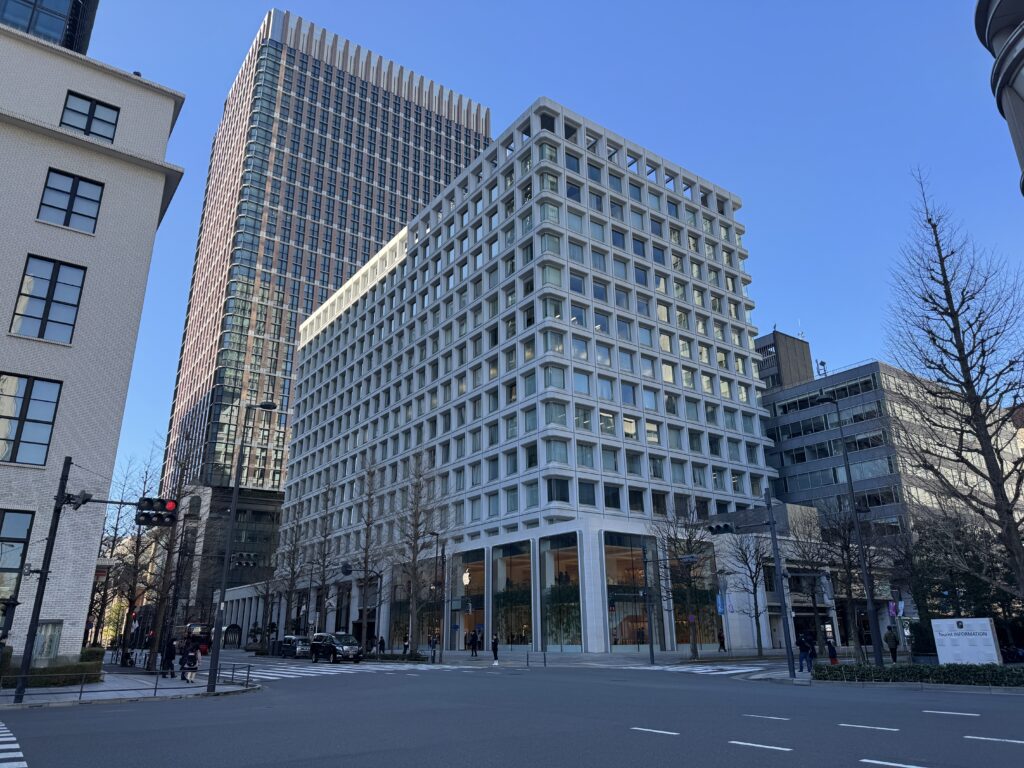

内幸町一丁目街区南地区再開発(A棟)

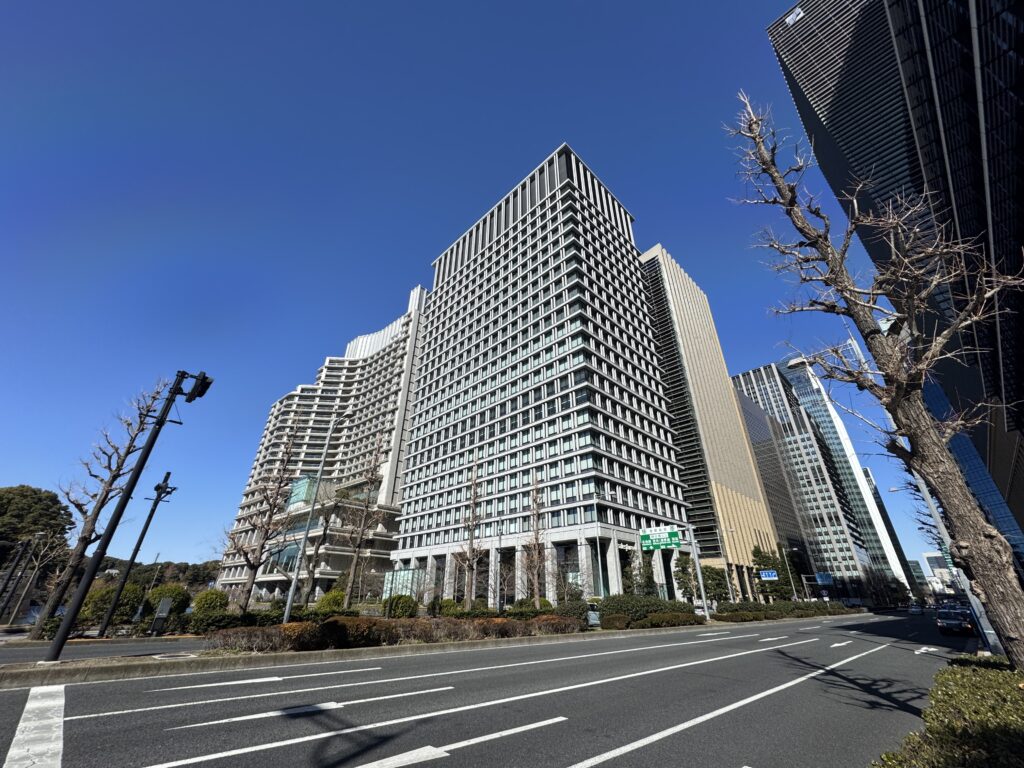

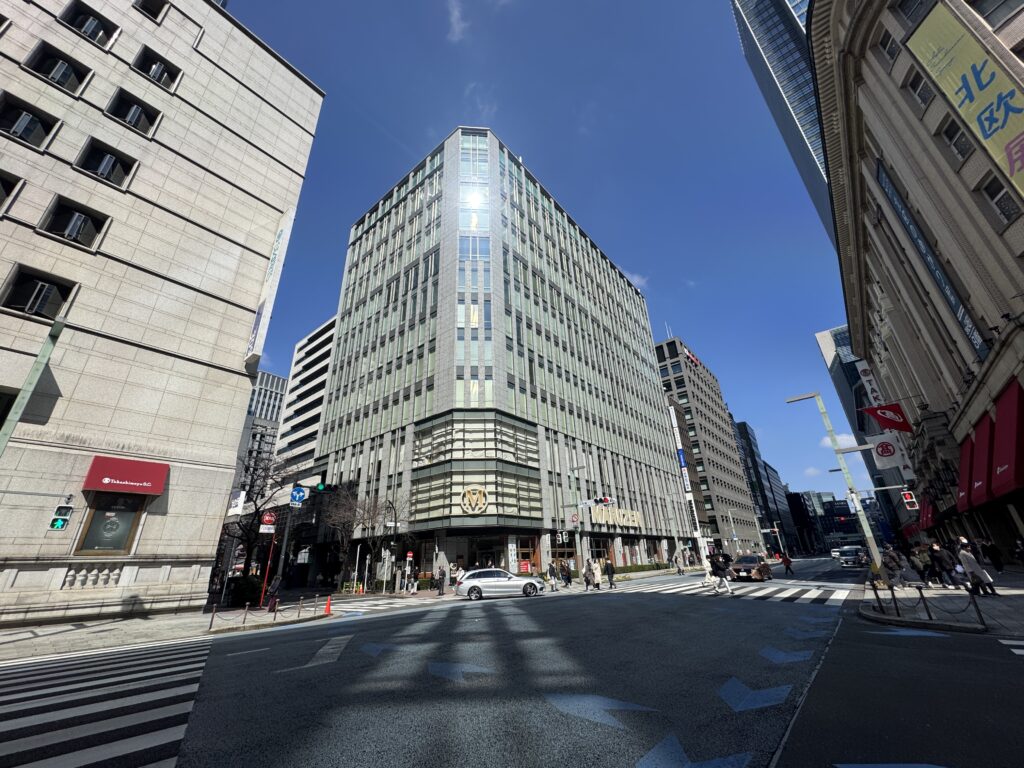

内幸町一丁目街区開発計画
2024年1月27日に撮影
名称内幸町一丁目街区南地区
第一種市街地再開発事業 A棟
建設地東京都千代田区内幸町1丁目1000番
用途事務所、商業、ホテル、ウェルネス促進施設等
敷地面積18,617.95㎡
建築面積11,100.00㎡
延床面積287,000.00㎡
構造S造(一部柱:CFT造)
地下RC造一部SRC造及びS造
基礎工法直接基礎
階数地下3階・地上45階
高さ約230.23m
設計者清水建設
施工者未定
着工予定2024年3月
竣工予定2027年3月
事業費-

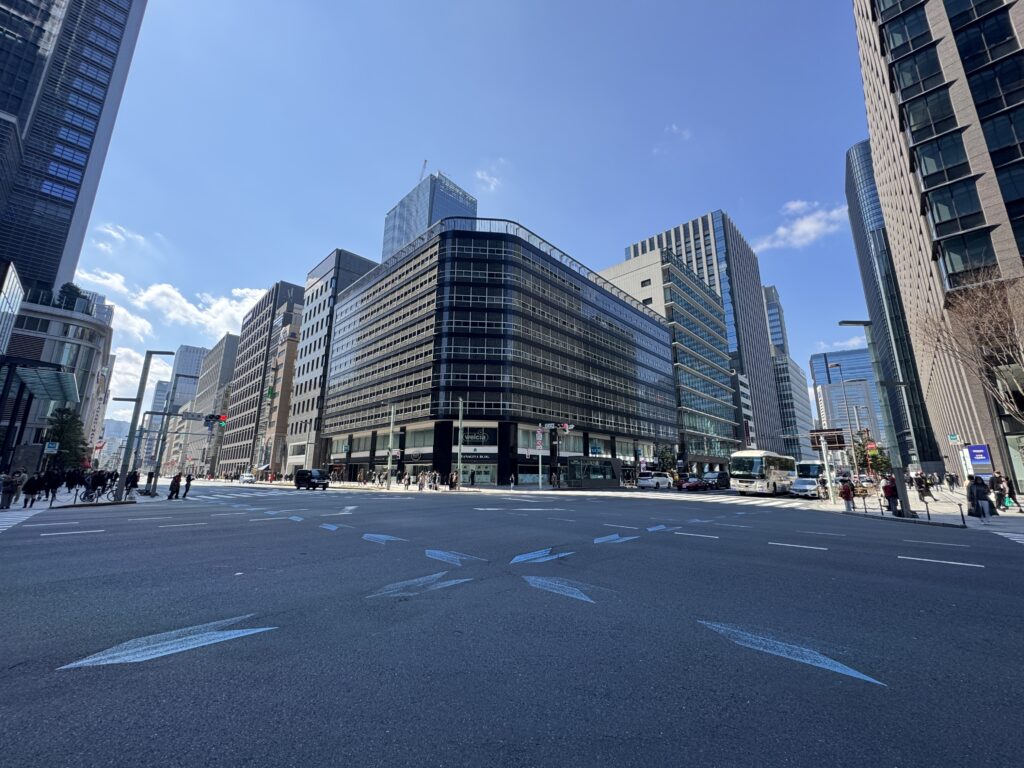

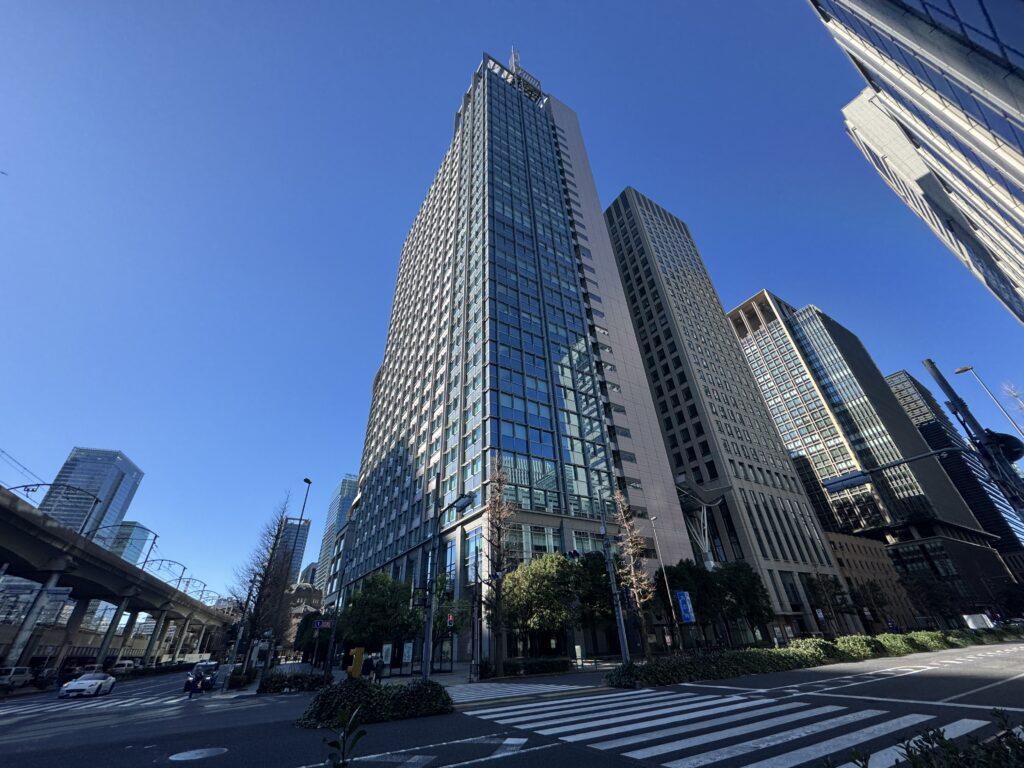

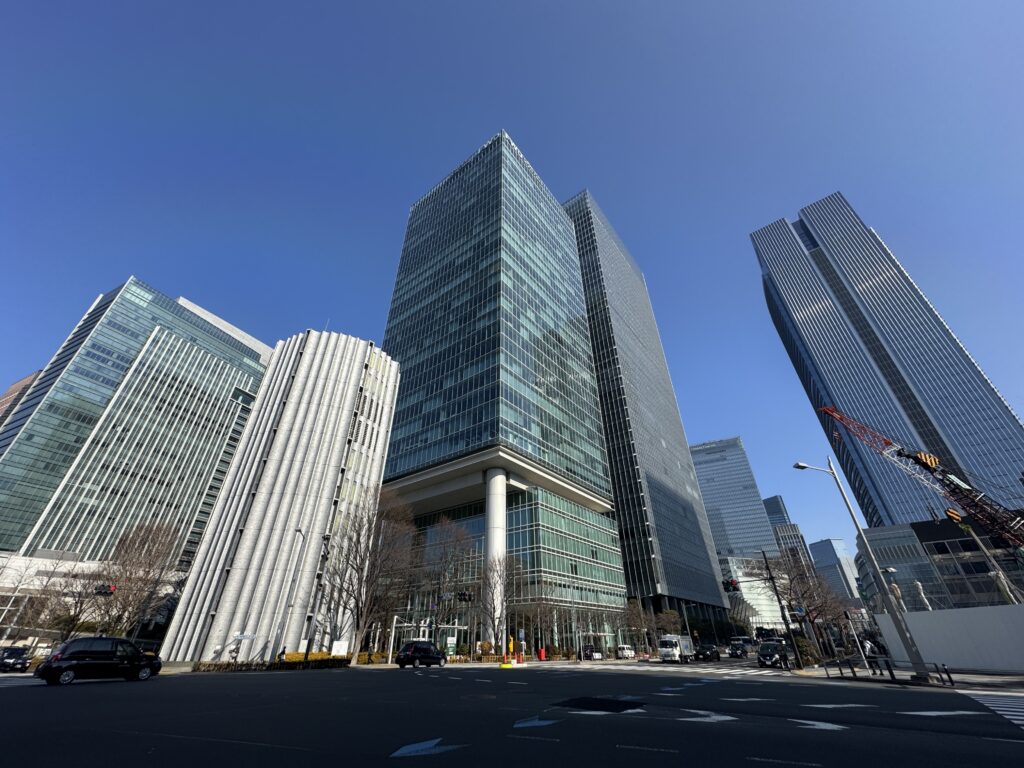

内幸町一丁目街区中地区セントラルタワー

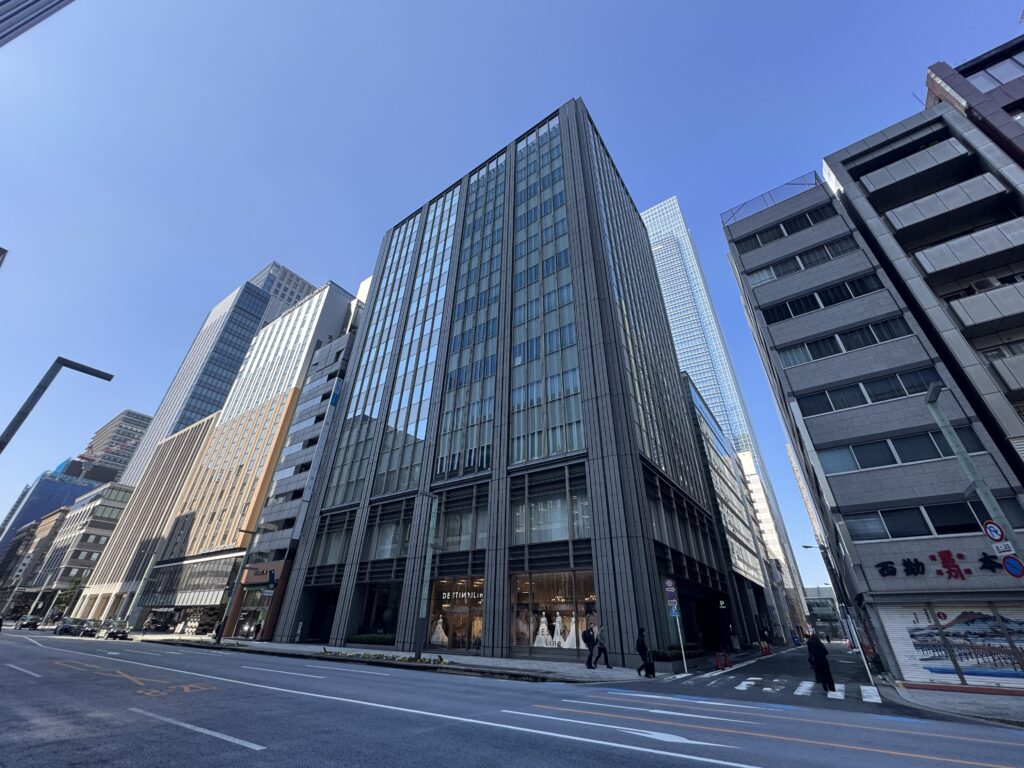

内幸町一丁目街区開発計画
2024年1月27日に撮影
名称内幸町一丁目街区中地区セントラルタワー
建設地東京都千代田区内幸町一丁目1番1,3,5,8,9,10,11
用途事務所、商業、ホテルほか
敷地面積21,656.36㎡
建築面積12,300㎡
延床面積361,000㎡
構造SRC造
基礎工法直接基礎(パイルド・ラフト基礎)
階数地下6階・地上48階
高さ230m
設計者竹中工務店
施工者竹中工務店
着工予定2024年7月
竣工予定2029年2月
事業費-

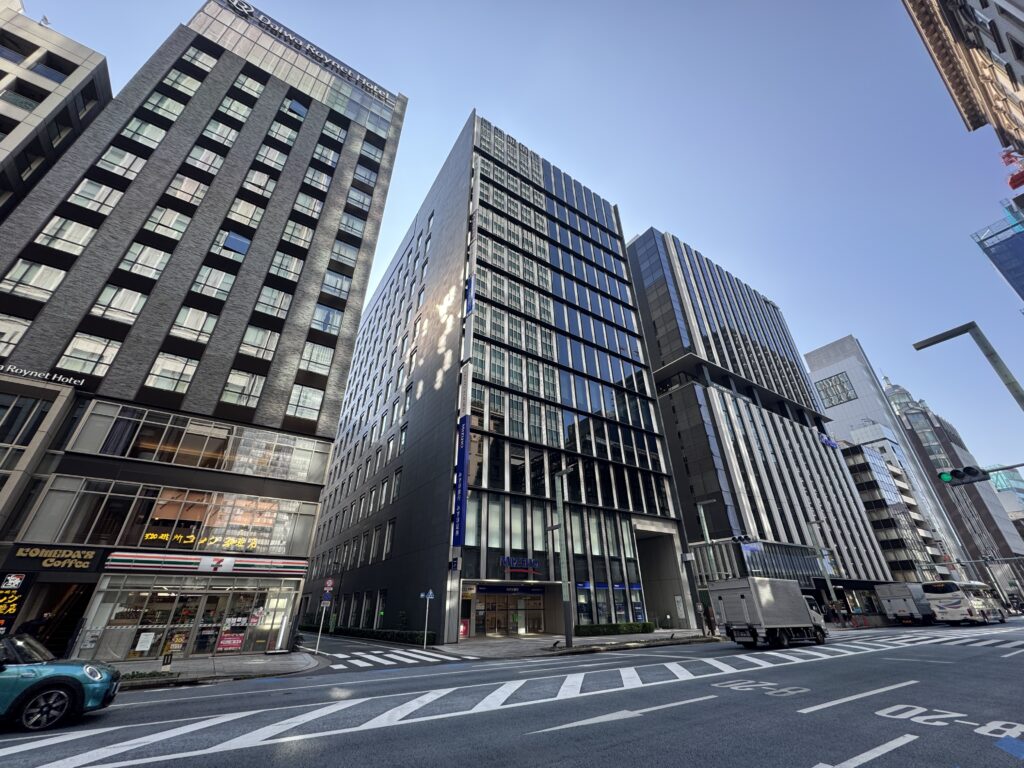

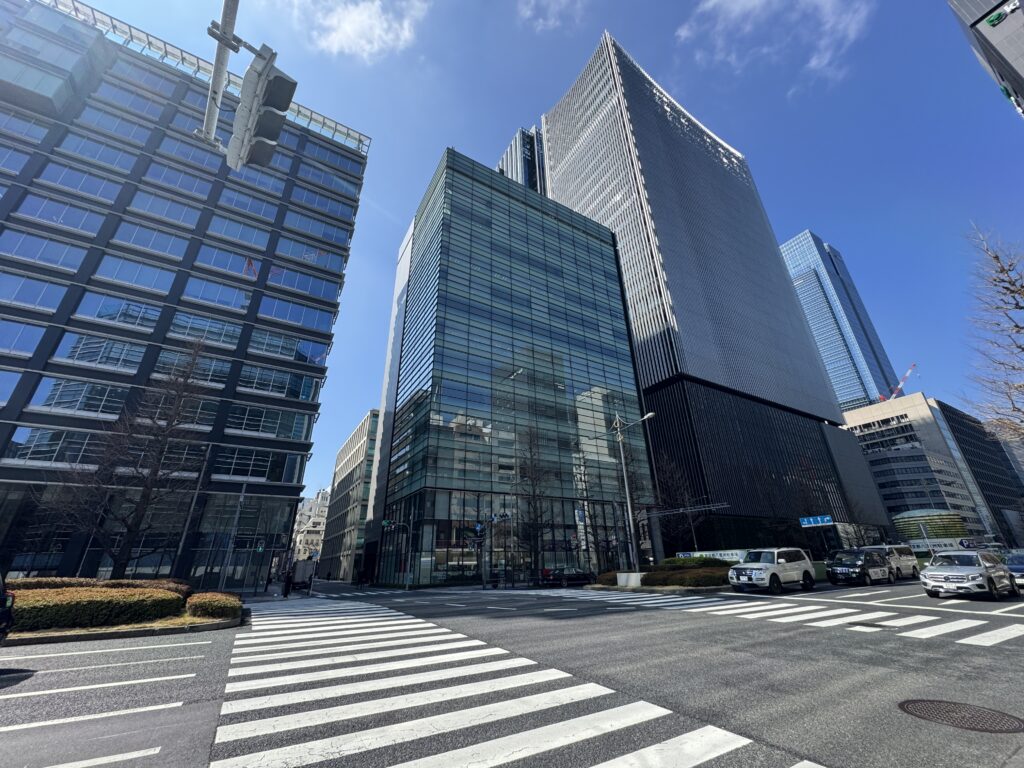

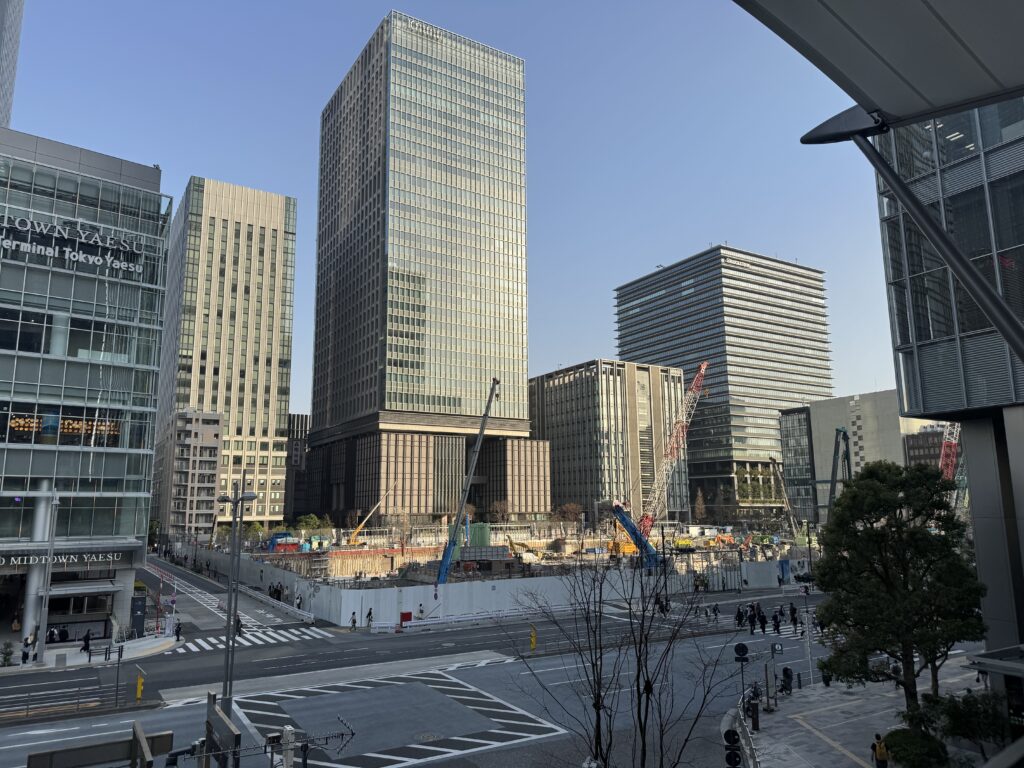

八重洲一丁目北地区再開発

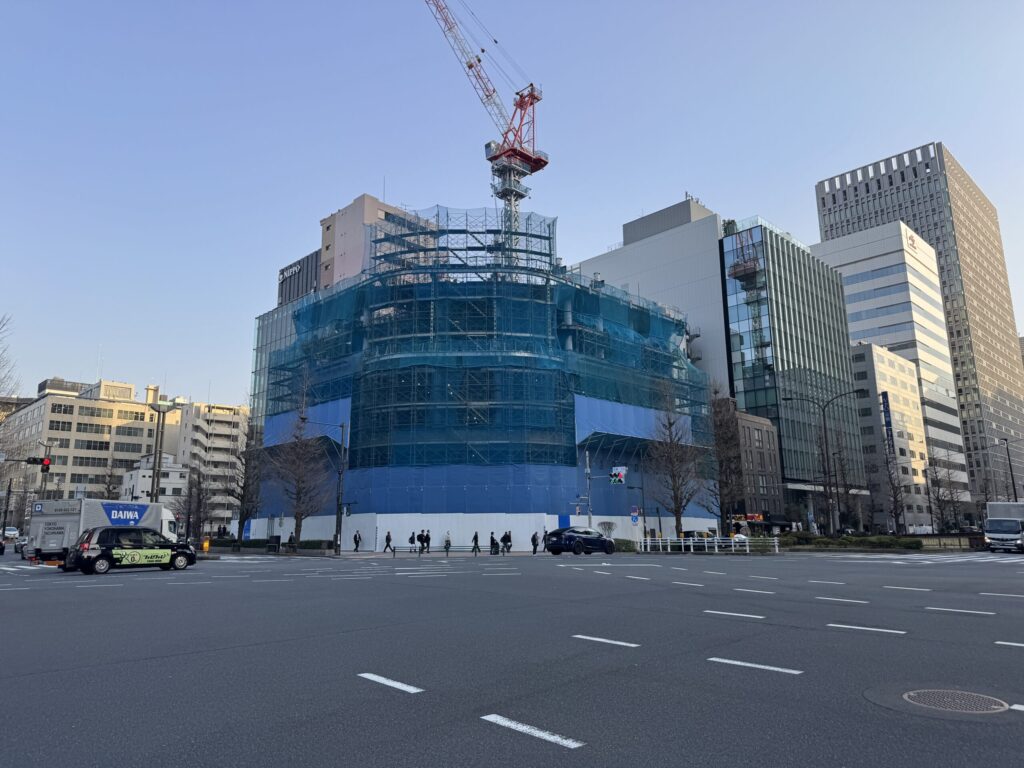

八重洲一丁目北地区再開発

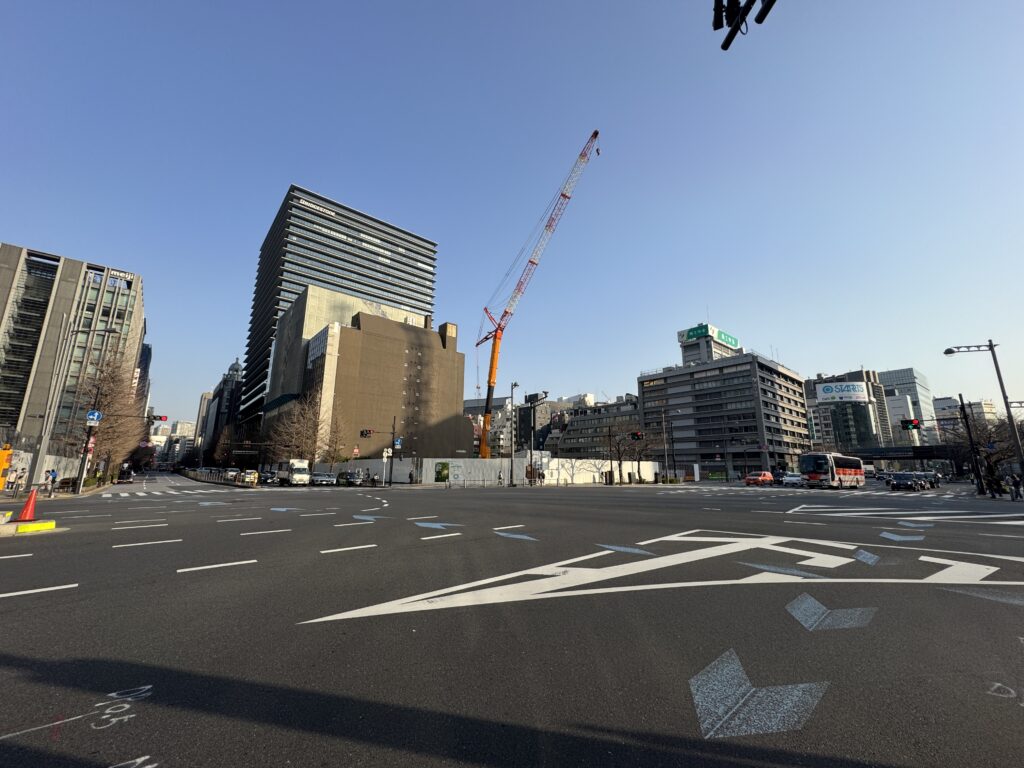

2024年1月27日に撮影(既存建物解体中)
名称八重洲一丁目北地区再開発
建設地東京都中央区八重洲一丁目地内
用途事務所、店舗、宿泊施設、駐車場等
敷地面積約9,260㎡
建築面積-
延床面積約181,500㎡
構造-
基礎工法-
階数南街区:地下5階・地上45階
北街区:地下1階・地上2階
高さ235m(最高高さ)
設計者-
施工者-
着工予定2024年9月
竣工予定2028年9月
事業費約1,720億円

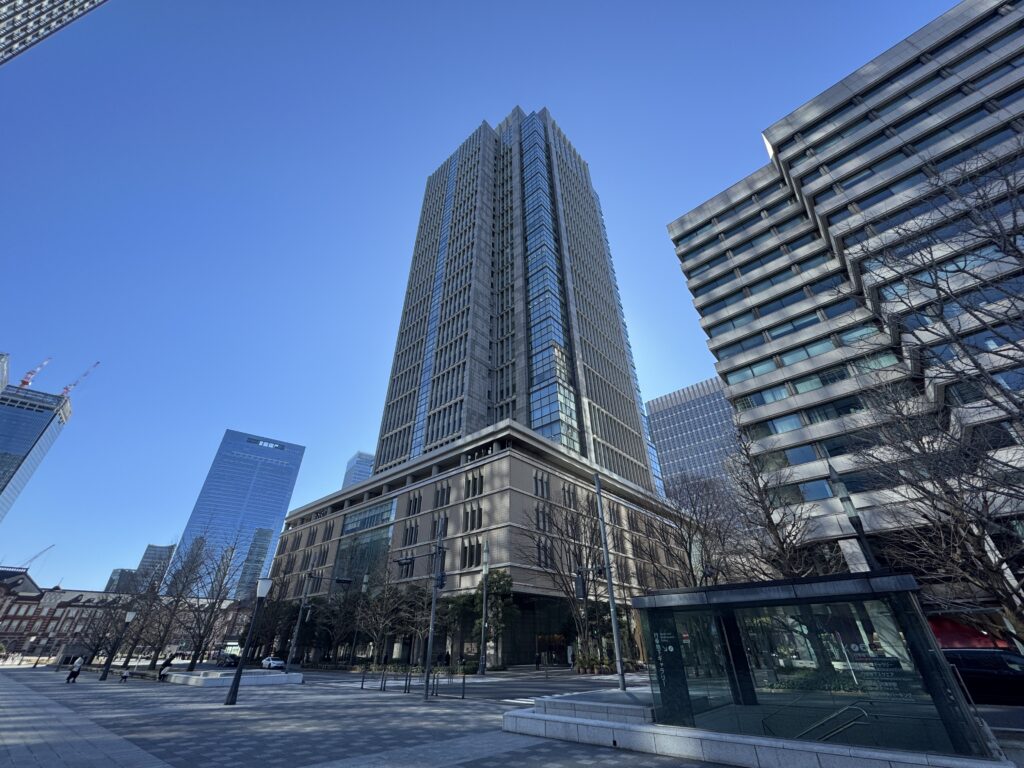

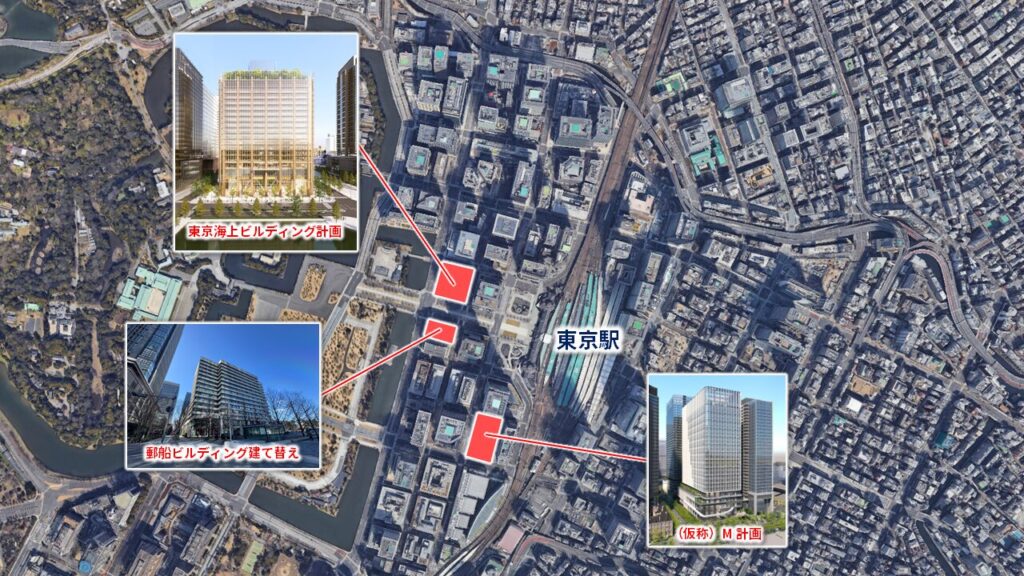

東京海上日動ビル建て替え

東京海上日動ビル建て替え 建設地
2024年1月27日に撮影
名称東京海上日動ビル建て替え
建設地東京都千代田区丸の内1丁目6番1
用途事務所、駐車場等
敷地面積10,147.61㎡
建築面積-
延床面積約130,000㎡
構造S造、木造、SRC造
基礎工法-
階数地下3階・地上20階
高さ約100m
設計者Renzo Piano Building Workshop
三菱地所設計
施工者竹中工務店、大林組、清水建設、
鹿島建設、大成建設、戸田建設JV
着工予定2024年12月
竣工予定2028年度
事業費-

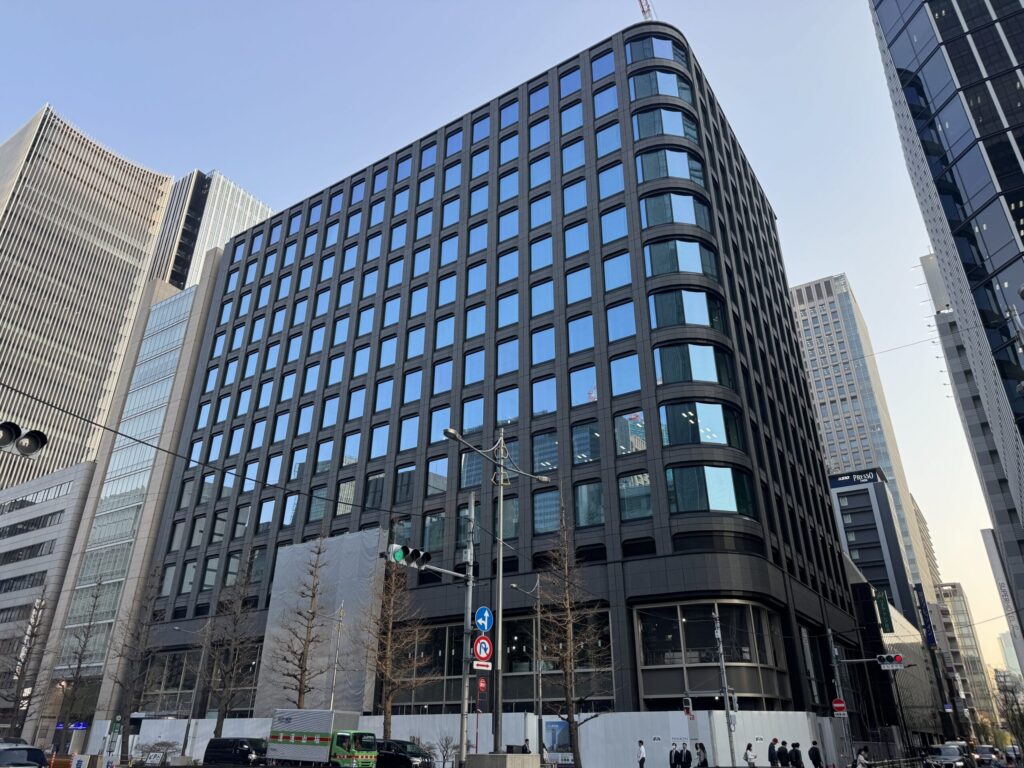

京橋三丁目東地区再開発

京橋三丁目東地区再開発 建設地
2024年1月27日に撮影
名称京橋三丁目東地区再開発
建設地東京都中央区京橋三丁目地内
用途事務所、ホテル、店舗、駐車場等
敷地面積約6,820㎡
建築面積-
延床面積約164,000㎡
構造-
基礎工法-
階数地下4階・地上35階
高さ180m(最高高さ)
設計者-
施工者-
着工予定2025年度
竣工予定2029年度
事業費約1,551億9,000万円
(内、工事費は約1,207億7,800万円)
※建設通信新聞:2024年1月29日記事

日本橋室町一丁目地区再開発

日本橋室町一丁目地区再開発
2024年1月27日に撮影
名称日本橋室町一丁目地区
第一種市街地再開発事業(A街区)
建設地東京都中央区日本橋室町一丁目
用途店舗、事務所、住宅、駐車場等
敷地面積約4,800㎡
建築面積-
延床面積約115,470㎡
構造-
基礎工法-
階数地下4階・地上36階
高さ約180m
設計者-
施工者-
着工予定2025年度
竣工予定2030年度
事業費約950億

日本橋一丁目東地区再開発(A街区)

日本橋一丁目東地区再開発 建設地
2024年1月27日に撮影
名称日本橋一丁目東地区市街地再開発(A街区)
建設地東京都中央区日本橋一丁目、
日本橋本町一丁目及び日本橋小網町
用途事務所、店舗、集会施設(カンファレンス)等
敷地面積約10,620㎡
建築面積-
延床面積約274,000㎡
構造-
基礎工法-
階数地下4階・地上40階
高さ240m(最高高さ)
設計者-
施工者-
着工予定2026年度
竣工予定2030年度
事業費2,900億円(全街区計)

日本橋一丁目1・2番地区再開発(A街区)

日本橋一丁目1・2番地区再開発の敷地
名称日本橋一丁目1・2番地区第一種市街地再開発事業
建設地東京都中央区日本橋一丁目
用途店舗、事務所、集会場、駐車場等
敷地面積約3,590㎡
建築面積約3,300㎡
延床面積約85,300㎡
構造-
基礎工法-
階数地下3階・地上27階
高さ145m(高さの限度)
設計者-
施工者-
着工予定2027年度
竣工予定2032年度
事業費-

日本橋一丁目東地区再開発(B街区)

日本橋一丁目東地区再開発 建設地
名称日本橋一丁目東地区市街地再開発(B街区)
建設地東京都中央区日本橋一丁目、
日本橋本町一丁目及び日本橋小網町
用途住宅、サービスアパートメント、生活支援施設、店舗等
敷地面積約5,450㎡
建築面積-
延床面積約120,000㎡
構造-
基礎工法-
階数地下3階・地上52階
高さ225m(最高高さ)
設計者-
施工者-
着工予定2031年度
竣工予定2034年度
事業費2,900億円(全街区計)

内幸町一丁目街区北地区再開発

内幸町一丁目街区北地区再開発の敷地
名称内幸町一丁目街区北地区
第一種市街地再開発事業
建設地東京都千代田区内幸町1丁目1番
用途新本館:ホテル、宴会場等
ノースタワー:オフィス、商業、住宅等
敷地面積-
建築面積-
延床面積新本館:約150,000㎡
ノースタワー:約270,000㎡
構造-
基礎工法-
階数新本館:地下4階・地上29階
ノースタワー:地下4階・地上46階
高さ新本館:約145m
ノースタワー:約230m
設計者-
施工者-
着工予定2031年度
竣工予定2036年度
事業費-

-大型プロジェクト
